2021年《建設工程目標控制(土建)》試題及答案
2021年《建設工程目標控制(土建)》試題及答案
一、單項選擇題(共80題,每題1分。每題的備選項中,只有1個最符合題意)
1.建設工程規定合理使用壽命期,體現了建設工程質量的(?。┨匦?。
A.適用性
B.耐久性
C.安全性
D.經濟性
【答案】B
【解析】本題考查的是建設工程質量特性。耐久性,即壽命,是指工程在規定的條件下,滿足規定功能要求使用的年限,也就是工程竣工后的合理使用壽命期。參見教材P1。
2.通過對人的素質和行為控制,以工作質量保證工程質量的做法,體現了堅持(?。┑馁|(zhì)量控制原則。
A.質量第一
B.預防為主
C.以人為核心
D.以合同為依據
【答案】C
【解析】本題考查的是工程質量控制的原則。堅持以人為核心的原則,在工程質量控制中,要以人為核心,重點控制人的素質和人的行為,充分發揮人的積極性和創造性,以人的工作質量保證工程質量。參見教材P5。
3.建設工程發生質量事故后,有關單位應在(?。┬r(shí)內向當?shù)亟ㄔO(shè)行政主管部門和其他有關部門報告。
A.1
B.2
C.24
D.48
【答案】C
【解析】本題考查的是工程質量管理主要制度。建設工程發生質量事故,有關單位應當在24小時內向當?shù)亟ㄔO(shè)行政主管部門和其他有關部門報告。參見教材P7。
4.下列工作中,施工單位不得擅自開展的是(?。?/p>
A.對已完成的分項工程進行自檢
B.對預拌混凝土進行檢驗、
C.對分包工程質量進行檢查
D.修改工程設計,糾正設計圖紙差錯
【答案】D
【解析】本題考查的是施工單位的質量責任和義務。必須按照工程設計圖紙和施工技術標準施工,不得擅自修改工程設計,不得偷工減料。在施工過程中發現設計文件和圖紙有差錯的,應當及時提出意見和建議。參見教材P13。
5.重點管理能改進組織關鍵活動的各種因素,是ISO質量管理體系的質量管理原則中( )的基本內容。
A.以顧客為關注焦點
B.領導作用
C.全員參與
D.過程方法
【答案】D
【解析】本題考查的是ISO質量管理體系的質量管理原則及特征。過程方法的基本內容包括:應用PDCA循環,過程策劃,明確管理的職責和權限,配備過程所需資源(包括人力、設施設備、原材料、作業方法、工作環境和信息資源等),重點管理能改進組織關鍵活動的各種因素,評估過程風險以及對顧客、供方和其他相關方可能產生的影響和后果。參見教材P23。
6.監理單位質量管理體系運行中,定期召開監理例會體現了(?。┑囊?。
A.文件標識與控制
B.產品質量追蹤檢查
C.物資管理
D.內部審核
【答案】B
【解析】本題考查的是監理企業質量管理體系的建立與實施。產品質量的追蹤檢查:建立兩級質量管理體系,嚴格控制服務產品質量;堅持定期召開監理例會。參見教材P34。
7.根據《卓越績效評價準則》,采用卓越績效模式的驅動力來自(?。?。
A.標準化導向
B.市場競爭
C.市場準入
D.符合性評審
【答案】B
【解析】本題考查的是《卓越績效評價準則》與ISO9000的比較?!白吭娇?jī)效”模式來自市場競爭的驅動,通過質量獎及自我評價促進競爭力水平提高。參見教材P54。
8.在工程質量統計分析中,用來描述數據離散趨勢的特征值是(?。?。
A.平均數與標準偏差
B.中位數與變異系數
C.標準偏差與變異系數
D.中位數與標準偏差
【答案】C
【解析】本題考查的是工程質量統計及抽樣檢驗的基本原理和方法。描述數據離散趨勢的特征值有:極差,標準偏差,變異系數。參見教材P57。
9.根據《建筑工程施工質量驗收統一標準》,對應于主控項目合格質量水平的錯判概率α和漏判概率β,正確的取值范圍是(?。?。
A.α和β均不宜超過5%
B.α不宜超過5%,β不宜超過10%
C.α不宜超過3%,β不宜超過5%
D.α不宜超過3%,β不宜超過10%
【答案】A
【解析】本題考查的是工程質量統計及抽樣檢驗的基本原理和方法。對生產方風險(或錯判概率α)和使用方風險(或漏判概率β)可按下列規定采取:(1)主控項目:對應于合格質量水平的α和β均不宜超過5%。(2)一般項目:對應于合格質量水平的α不宜超過5%,β不宜超過10%。參見教材P64。
10.工程質量統計分析相關圖中,散布點形成由左至右向下分布的較分散的直線帶,表明反映產品質量特征的變量之間存在( )關系。
A.不相關
B.正相關
C.弱正相關
D.弱負相關
【答案】D
【解析】本題考查的是工程質量統計分析方法。弱負相關,散布點形成由左至右向下分布的較分散的直線帶。參見教材P78。
11.一組混凝土立方體抗壓強度試件測量值分別為42.3MPa、47.6MPa、54.9MPa時,該組試件的試驗結果是(?。?。
A.47.6MPa
B.48.3MPa
C.51.3MPa
D.無效
【答案】A
【解析】本題考查的是基本材料性能檢驗。三個試件測量值的算術平均值作為該組試件的強度值;三個測量值中的最大值最小值中如有一個與中間值的差值超過中間的15%時,則把最大及最小值一并去除,取中間值作為該組試件的抗壓強度值;如最大值和最小值的差均超過中間值的15%,則該組試件的試驗結果無效。最小值與中間值比較:(47.6-42.3)/47.6=11.13%,最大值與中間值比較:(54.9-47.6)/47.6=15.34%,因此應把最大及最小一并去除,取中間值47.6MPa為抗壓強度值。參見教材P82。
12.進行樁基工程單樁靜承載力試驗時,在同一條件下試樁數不宜少于總樁數的(?。?,并不應少于3根。
A.1%
B.2%
C.3%
D.5%
【答案】A
【解析】本題考查的是基本材料性能檢驗。單樁靜承載力試驗,試驗數量在同一條件下,試樁數不宜少于總樁數的1%,并不應少于3根,工程總樁數50根以下不少于2根。參見教材P87。
13.進行工程質量統計分析時,因分組組數不當繪制的直方圖可能會形成( )直方圖。
A.折齒型
B.孤島型
C.雙峰型
D.絕壁型
【答案】A
【解析】本題考查的是工程質量統計分析方法。折齒型是由于分組組數不當或者組距確定不當出現的直方圖;孤島型是原材料發生變化,或者臨時他人頂班作業造成的;雙峰型是由于用兩種不同方法或兩臺設備或兩組工人進行生產,然后把兩方面數據混在一起整理產生的;絕壁型是由于數據收集不正常,可能有意識地去掉下限以下的數據,或是在檢測過程中存在某種人為因素影響所造成的。參見教材P73。
14.提供工程地質條件各項技術參數并滿足施工圖設計要求,是(?。┛辈祀A段的主要任務。
A.可行性研究
B.選址
C.初步
D.詳細
【答案】D
【解析】本題考查的是工程勘察各階段工作要求。詳細勘察提出設計所需的工程地質條件的各項技術參數,對基礎設計、地基基礎處理與加固、不良地質現象的防治工程等具體方案做出巖土工程計算與評價,以滿足施工圖設計的要求。參見教材P95。
15.為解決重大技術問題,在(?。┲罂稍黾蛹夹g(shù)設計。
A.方案設計
B.初步設計
C.擴初設計
D.施工圖設計
【答案】B
【解析】本題考查的是初步設計文件的編制條件。有獨特要求的項目,或復雜的,采用新工藝、新技術又缺乏設計經驗的重大項目,或有重大技術問題的主體單項工程,在初步設計之后可增加單項技術設計階段。參見教材P97。
16.項目監理機構實施設計階段相關服務時,屬于施工圖設計協調管理工作的是(?。?。
A.協助審查施工圖是否符合工程建設強制性標準
B.協助審查施工圖中的消防安全性
C.協助建設單位建立設計過程的聯席會議制度
D.***
【答案】C
【解析】本題考查的是施工圖設計質量管理。工程監理單位承擔設計階段相關服務的,應做好下列工作:(1)協助建設單位審查設計單位提出的新材料、新工藝、新技術、新設備(簡稱“四新”)在相關部門的備案情況;(2)協助建設單位建立設計過程的聯席會議制度,組織設計單位各專業主要設計人員定期或不定期開展設計討論.共同研究和探討設計過程中出現的矛盾,集思廣益,根據項目的具體特性和處于主導地位的專業要求進行綜合分析,提出解決的方法;(3)協助建設單位開展深化設計管理。參見教材P100。
17.根據《工程質量安全手冊(試行)》,關于混凝土分項工程施工的說法,正確的是(?。?/p>
A.泵送混凝土的坍落度小于14cm時,可以少量加水
B.樓板后澆帶的模板支撐體系應按規定單獨設置
C.混凝土應在終凝時間內澆筑完畢
D.混凝土振搗棒每次插入振動的時間不少于15s
【答案】B
【解析】本題考查的是工程實體質量控制。樓板后澆帶的模板支撐體系按規定單獨設置。選項A錯誤,嚴禁在混凝土中加水。泵送混凝土坍落度不符合要求,泵送前要用足夠的水泥漿來潤滑管壁。選項C錯誤,混凝土應在初凝時間內澆筑完畢。選項D錯誤,混凝土振搗棒每次插入振搗的時間為20~30秒左右。參見教材P128。
18.關于項目監理機構對檢驗批驗收的說法,正確的是(?。?/p>
A.檢驗批施工完成后就可以驗收
B.檢驗批應在隱蔽工程隱蔽后驗收
C.檢驗批應在分項工程驗收后驗收
D.檢驗批在施工單位自檢合格并報驗后可以驗收
【答案】D
【解析】本題考查的是建筑工程施工質量驗收程序和合格規定。驗收前,施工單位應對施工完成的檢驗批進行自檢,對存在的問題自行整改處理,合格后填寫檢驗批報審、報驗表及檢驗批質量驗收記錄,并將相關資料報送項目監理機構申請驗收。參見教材P159。
19.項目監理機構對施工方案的審查內容是(?。?。
A.施工總平面布置
B.計算書及相關圖紙
C.資金、勞動力等資源供應計劃
D.施工預算
【答案】B
【解析】本題考查的是施工方案審查。審查施工方案的基本內容是否完整,包括:(1)工程概況:分部分項工程概況、施工平面布置、施工要求和技術保證條件;(2)編制依據:相關法律法規、標準、規范及圖紙(國標圖集)、施工組織設計等;(3)施工安排:包括施工順序及施工流水段的確定、施工進度計劃、材料與設備計劃;(4)施工工藝技術:技術參數、工藝流程、施工方法、檢驗標準等;(5)施工保證措施:組織保障、技術措施、應急預案、監測監控等;(6)計算書及相關圖紙。參見教材P112。
20.關于見證取樣工作的說法,正確的是(?。?/p>
A.見證取樣項目和數量應按施工單位編制的檢測試驗計劃執行
B.選定的檢測機構應在工程質量監督機構備案
C.施工單位取樣人員不能由專職質檢人員擔任
D.負責見證取樣的監理人員應有資格證書
【答案】B
【解析】本題考查的是見證取樣與平行檢驗。選項A錯誤,取樣應在見證人員旁站下進行,取樣數量及方法應按相關技術標準、規范、規程的規定抽取。選項C錯誤,施工單位從事取樣的人員一般應由試驗室人員或?qū)B氋|(zhì)檢人員擔任。選項D錯誤,負責見證取樣的監理人員要具有材料、試驗等方面的專業知識,并經培訓考核合格,且要取得見證人員培訓合格證書。參見教材P125。
21.項目監理機構實施平行檢驗的項目、數量、頻率和費用應按(?。﹫?zhí)行。
A.相關法規
B.質量檢測管理辦法
C.合同約定
D.施工方案
【答案】C
【解析】本題考查的是見證取樣與平行檢驗。平行檢驗的項目、數量、頻率和費用等應符合建設工程監理合同的約定。參見教材P125。
22.根據《工程質量安全手冊(試行)》,高處作業吊籃內作業人員不應超過( )。
A.1人
B.2人
C.3人
D.專項施工方案所確定的人數
【答案】B
【解析】本題考查的是安全生產現場控制。對于高處作業吊籃的使用,各限位裝置應齊全有效,安全鎖必須在有效的標定期限內,吊籃內作業人員不應超過2人。參見教材P147。
23.根據《危險性較大的分部分項工程安全管理規定》,施工單位應編制專項施工方案,并組織專家論證的是( )工程。
A.開挖深度為4.5m的基坑
B.45m高的腳手架
C.懸掛高度為100m的高處作業吊籃
D.20m高的懸挑腳手架
【答案】D
【解析】本題考查的是危大工程范圍。對于超過一定規模的危大工程,施工單位應當組織召開專家論證會對專項施工方案進行論證。選項ABC屬于危險性較大的分部分項工程范圍。參見教材P150。
24.項目監理機構應在(?。┖缶幹乒こ藤|(zhì)量評估報告。
A.單位工程完工
B.竣工驗收交付使用
C.竣工預驗收合格
D.竣工驗收
【答案】C
【解析】本題考查的是項目質量控制系統的建立與實施。工程竣工預驗收合格后,項目監理機構應編寫工程質量評估報告,并應經總監理工程師和監理單位技術負責人審核簽字后報建設單位。參見教材P169。
25.為了確認建設項目是否達到設計目標及標準要求,城市軌道交通建設工程竣工驗收應在( )后進行。
A.試運行三個月,并通過全部專項驗收
B.試運行三個月,并通過主要專項驗收
C.試運營三個月,并通過全部單位工程驗收
D.試運營三個月,并通過全部專項驗收
【答案】A
【解析】本題考查的是單位工程驗收。城市軌道交通建設工程所包含的單位工程驗收合格且通過相關專項驗收后,方可組織項目工程驗收;項目工程驗收合格后,建設單位應組織不載客試運行,試運行三個月、并通過全部專項驗收后,方可組織竣工驗收;竣工驗收合格后,城市軌道交通建設工程方可履行相關試運營手續。參見教材P181。
26.工程質量保證金是用以保證( )內施工單位對工程缺陷進行維修的資金。
A.工程投入使用3年
B.工程投入使用5年
C.施工合同約定的缺陷責任期
D.設計使用年限
【答案】C
【解析】本題考查的是工程保修的相關規定。建設工程質量保證金是指發包人與承包人在建設工程承包合同中約定,從應付的工程款中預留,用以保證承包人在缺陷責任期內對建設工程出現的缺陷進行維修的資金。參見教材P185。
27.分項工程質量合格的條件是( )。
A.主控項目全部合格,一般項目合格率為80%
B.主控項目全部合格,一般項目經抽樣檢驗合格
C.所含的檢驗批質量均驗收合格,且其驗收資科齊全完整
D.所含的檢驗批質量均驗收合格,且其觀感質量符合要求
【答案】C
【解析】本題考查的是建筑工程施工質量驗收程序和合格規定。分項工程質量驗收合格應符合下列規定:(1)所含檢驗批的質量均應驗收合格。(2)所含檢驗批的質量驗收記錄應完整。參見教材P166。
28.根據《建筑施工特種作業人員管理規定》,必須持證上崗的工種是(?。?/p>
A.混凝土工
B.木工
C.建筑架子工
D.在吊籃上作業的抹灰工
【答案】C
【解析】本題考查的是巡視與旁站。根據《建筑施工特種作業人員管理規定》,對于建筑電工、建筑架子工、建筑起重信號司索工、建筑起重機械司機、建筑起重機械安裝拆卸工、高處作業吊籃安裝拆卸工、焊接切割操作工以及經省級以上人民政府建設主管部門認定的其他特種作業人員,必須持施工特種作業人員操作證上崗。參見教材P120。
29.施工中出現需要加固的質量缺陷時,項目監理機構應審查施工單位提交的( )。
A.按設計規范編制的加固處理方案
B.經該項目設計單位認可的加固處理方案
C.經有相應設計資質的設計單位認可的加固處理方案
D.經建設單位認可的加固處理方案
【答案】B
【解析】本題考查的是監理通知單、工程暫停令、復工令的簽發。對需要返工處理或加固補強的質量缺陷,項目監理機構應要求施工單位報送經設計等相關單位認可的處理方案,并應對質量缺陷的處理過程進行跟蹤檢查,同時應對處理結果進行驗收。參見教材P141。

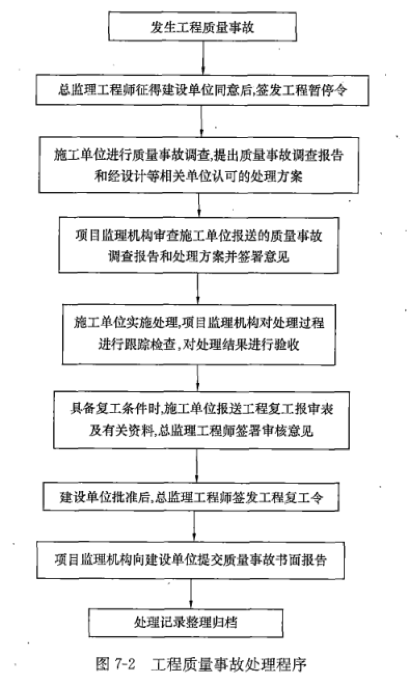

30.工程質量事故發生后,總監理工程師應采取的做法是(?。?/p>
A.立即組織搶險
B.立即征得建設單位同意后簽發工程暫停令
C.立即進行事故調查
D.立即要求施工單位查清原因和責任人
【答案】B
【解析】本題考查的是工程質量事故處理。工程質量事故發生后,總監理工程師應采取的做法是征得建設單位同意后,簽發工程暫停令。參見教材P192。
31.某工程的混凝土構件尺寸偏差不符合驗收規范要求,經原設計單位驗算,得出的結論是該構件能夠滿足結構安全和使用功能要求,則該混凝土構件的處理方式是(?。?。
A.返工處理
B.不做處理
C.試驗檢測
D.限制使用
【答案】B
【解析】本題考查的是工程質量事故處理。通常不用專門處理的情況有以下幾種:(1)不影響結構安全和正常使用。(2)有些質量缺陷,經過后續工序可以彌補。(3)經法定檢測單位鑒定合格。(4)出現的質量缺陷,經檢測鑒定達不到設計要求,但經原設計單位核算,仍能滿足結構安全和使用功能。參見教材P194。
32.項目監理機構在設備監造過程中的質量控制工作是(?。?/p>
A.審查工藝方案
B.檢查生產人員上崗資格
C.控制加工作業條件
D.檢查設備出廠包裝質量
【答案】C
【解析】本題考查的是設備制造的質量控制內容。項目監理機構在設備制造過程中的監督和檢驗工作包括以下內容:(1)對加工作業條件的控制;(2)對工序產品的檢查與控制;(3)對不合格零件的處置;(4)對設計變更的處理;(5)對零件、半成品、制成品的保護。參見教材P201。
33.某生產性項目的建設投資2000萬元,建設期利息300萬元,流動資金500萬元,則該項目的固定資產投資為( )萬元。
A.2000
B.2300
C.2500
D.2800
【答案】B
【解析】本題考查的是建設工程項目投資的概念。固定資產投資=建設投資+建設期利息=2000+300=2300(萬元)。參見教材P1。
34.選擇建設工程設計方案和進行初步設計時,應以( )作為投資控制的目標。
A.投資估算
B.設計概算
C.施工圖預算
D.施工預算
【答案】A
【解析】本題考查的是投資控制的目標。投資估算應是建設工程設計方案選擇和進行初步設計的投資控制目標。參見教材P4。
35.按費用構成要素劃分,下列費用中,屬于建筑安裝工程費用中企業管理費的是( )。
A.工傷保險費
B.養老保險費
C.勞動保護費
D.流動施工津貼
【答案】C
【解析】本題考查的是按費用構成要素劃分的建筑安裝工程費用項目組成。選項AB屬于規費;選項D屬于人工費。參見教材P14。
36.某材料的出廠價2500元/噸,運雜費80元/噸,運輸損耗率1%,采購保管費率2%,則該材料的(預算)單價為(?。┰?噸。
A.2575.50
B.2655.50
C.2657.40
D.2657.92
【答案】D
【解析】本題考查的是建筑安裝工程費用計算方法。材料單價=(材料原價+運雜費)×(1+運輸損耗率)×(1+采購保管費率)=(2500+80)×(1+1%)×(1+2%)=2657.92(元)。參見教材P19。
37.某進口設備,按人民幣計算的離岸價格210萬元,國外運費5萬元,國外運輸保險費0.9萬元。進口關稅稅率10%,增值稅稅率13%,不征收消費稅,則該進口設備應納增值稅稅額為( )萬元。
A.27.300
B.28.067
C.30.797
D.30.874
【答案】D
【解析】本題考查的是設備購置費組成和計算。進口設備到岸價=離岸價+國外運費+國外運輸保險費=210+5+0.9=215.9(萬元),進口設備增值稅稅額=(到岸價+進口關稅+消費稅)×增值稅率=(215.9+215.9×10%)×13%=30.874(萬元)。參見教材P29。
38.某新建項目,建設期2年,計劃銀行貸款3000萬元,第1年貸款1800萬元,第2年貸款1200萬元,年利率5%,則該項目估算的建設期利息為( )萬元。
A.90.00
B.167.25
C.240.00
D.244.50
【答案】B
【解析】本題考查的是建設期利息。建設期第1年應計利息:1800/2×5%=45(萬元),第2年應計利息:(1800+45+1200/2)×5%=122.25(萬元),建設期利息=45+122.25=167.25(萬元)。參見教材P36。
39.除國家對采用高新技術成果有特別規定外,固定資產投資項目資本金中以工業產權、非專利技術作價出資的比例不得超過該項目資本金總額的( )。
A.10%
B.15%
C.20%
D.50%
【答案】C
【解析】本題考查的是項目資本金制度。以工業產權、非專利技術作價出資的比例不得超過投資項目資本金總額的20%,國家對采用高新技術成果有特別規定的除外。參見教材P37。
40.下列評價指標中,屬于PPP物有所值定性評價的基本評價指標是(?。?。
A.可融資性
B.項目規模大小
C.運營收入增長潛力
D.行業示范性
【答案】A
【解析】本題考查的是項目融資主要方式。定性評價指標包括全生命周期整合程度、風險識別與分配、績效導向與鼓勵創新、潛在競爭程度、政府機構能力、可融資性六項基本評價指標,以及根據具體情況設置的補充指標。參見教材P60。
41.下列可行性研究?jī)?nèi)容中,屬于建設方案研究與比選的是(?。?/p>
A.產品價格現狀及預測
B.籌資方案與資金使用計劃
C.產品競爭力優劣勢分析
D.產品方案與建設規模
【答案】D
【解析】本題考查的是項目可行性研究的內容。建設方案研究與比選主要包括:(1)產品方案與建設規模;(2)工藝技術和主要設備方案;(3)廠(場)址選擇;(4)主要原材料、輔助材料、燃料供應;(5)總圖運輸和土建方案;(6)公用工程;(7)節能、節水措施;(8)環境保護治理措施方案;(9)安全、職業衛生措施和消防設施方案;(10)項目的組織機構與人力資源配置等;(11)對政府投資項目還應包括招標方案和代建制方案等。參見教材P65。
42.某項兩年期借款,年利率為6%,按月復利計息,每季度結息一次,則該項借款的季度實際利率為(?。?。
A.1.508%
B.1.534%
C.1.542%
D.1.589%
【答案】A
【解析】本題考查的是資金時間價值的計算。季度實際利率=(1+6%/12)3-1=1.508%。參見教材P71。
43.采用生產能力指數法估算某擬建項目的建設投資,擬建項目規模為已建類似項目規模的5倍,且是靠增加相同規格設備數量達到的,則生產能力指數的合理取值范圍是( )。
A.0.2~0.5
B.0.6~0.7
C.0.8~0.9
D.1.1~1.5
【答案】C
【解析】本題考查的是投資估算編制方法。若已建類似項目規模和擬建項目規模的比值為0.5~2,x的取值近似為1;若已建類似項目規模與擬建項目規模的比值為2~50,且擬建項目生產規模的擴大僅靠增大設備規模來達到時,則x的取值為O.6~0.7;若是靠增加相同規格設備的數量達到時,x的取值為0.8~0.9。參見教材P77。
44.某項目建設投資1200萬元,建設期貸款利息100萬元,鋪底流動資金90萬元,鋪底流動資金為全部流動資金的30%,項目正常生產年份稅前利潤260萬元,年利息20萬元,則該項目的總投資收益率為(?。?/p>
A.16.25%
B.17.50%
C.20.00%
D.20.14%
【答案】B
【解析】本題考查的是財務分析主要指標的計算。總投資收益率=項目達到設計生產能力后正常年份的年息稅前利潤或運營期內年平均息稅前利潤/總投資=(260+20)/(1200+100+90/30%)×100%=17.5%。參見教材P84。
45.民用建筑設計方案經濟性評價追求的目標是( )。
A.規模一定的條件下,工程造價/投資最低
B.單位面積使用階段能耗最低,節能效果好
C.滿足結構安全的前提下,主要建筑材料消耗最少
D.全壽命周期的高性價比
【答案】D
【解析】本題考查的是設計方案評選的內容。“經濟”不能簡單的理解為追求造價,不能狹隘地理解為投入少就是經濟,而是追求全壽命的經濟、高性價比的經濟。參見教材P97。
46.某項目建筑安裝工程目標造價2000元/m3,項目四個功能區重要性采用0-1評分法,評分結果如下表,則該項目建筑安裝工程在節能方面的投入宜為(?。┰?m3。
功能區 | 安全 | 適用 | 節能 | 美觀 |
安全 | × | 0 | 1 | 1 |
適用 | 1 | × | 1 | 1 |
節能 | 0 | 0 | × | 1 |
美觀 | 0 | 0 | 0 | × |
A.340
B.400
C.600
D.660
【答案】B
【解析】本題考查的是價值工程的應用。節能的投入=2000×0.2=400(元/m3)。參見教材P106。
功能區 | 安全 | 適用 | 節能 | 美觀 | 功能得分 | 修正得分 | 功能重要性系數 |
安全 | × | 0 | 1 | 1 | 2 | 3 | 0.3 |
適用 | 1 | × | 1 | 1 | 3 | 4 | 0.4 |
節能 | 0 | 0 | × | 1 | 1 | 2 | 0.2 |
美觀 | 0 | 0 | 0 | × | 0 | 1 | 0.1 |
合計 | 6 | 10 | 1 |
47.關于設計概算編制的說法,正確的是(?。?/p>
A.應按編制時項目所在地的價格水平編制,不考慮后續價格變動
B.應按編制時項目所在地的價格水平編制,不考慮施工條件影響
C.應按編制時項目所在地的價格水平編制,還應按項目合理工期預測建設期價格水平
D.應按編制時項目所在地的價格水平編制,不考慮建設項目的實際投資
【答案】C
【解析】本題考查的是設計概算的審查。設計概算應按編制時項目所在地的價格水平編制,總投資應完整地反映編制時建設項目的實際投資;設計概算應考慮建設項目施工條件等因素對投資的影響;還應按項目合理工期預測建設期價格水平,以及資產租賃和貸款的時間價值等動態因素對投資的影響;建設項目總投資還應包括鋪底流動資金。參見教材P116。
48.采用定額單價法編制施工圖預算時,若某分項工程的主要材料品種與預算單價或單位估價表中規定材料不一致,則正確的做法是(?。?。
A.按實際使用材料價格換算預算單價,再套用換算后的單價
B.直接套用預算單價,再根據材料價差調整工程費用
C.改用實物量法編制施工圖預算
D.改用工程量清單單價法編制施工圖預算
【答案】A
【解析】本題考查的是施工圖預算的編制方法。分項工程的主要材料品種與預算單價或單位估價表中規定材料不一致時,不能直接套用預算單價;需要按實際使用材料價格換算預算單價。參見教材P122。
49.招標工程量清單的準確性和完整性應由(?。┴?fù)責。
A.招標人和施工圖審查機構共同
B.招標代理機構
C.招標人
D.招標人和投標人共同
【答案】C
【解析】本題考查的是工程量清單編制。采用工程量清單方式招標,招標工程量清單必須作為招標文件的組成部分,其準確性和完整性由招標人負責。參見教材P130。
50.招標投標過程中,出現招標工程量清單項目特征描述與設計圖紙不符時,投標人的正確做法是(?。?。
A.以設計圖紙的要求為準進行報價并加備注
B.根據設計單位確認的項目特征報價
C.以招標工程量清單的項目特征描述和設計圖紙分別報價
D.以招標工程量清單的項目特征描述為準進行報價
【答案】D
【解析】本題考查的是投標報價審核方法。在招標投標過程中,當出現招標工程量清單特征描述與設計圖紙不符時,投標人應以招標工程量清單的項目特征描述為準,確定投標報價的綜合單價。參見教材P142。
51.總價施工合同履行過程中,承包人發現某分項工程在招標文件給出的工程量表中被遺漏,則處理該分項工程價款的方式是(?。?/p>
A.由發承包雙方按單價合同計價方式協商確定結算價
B.由發承包雙方另行訂立補充協議確定計價方式和價款
C.由發承包雙方協商確定一個總價并調整原合同價
D.視為已包含在合同總價中,因而不單獨進行結算
【答案】D
【解析】本題考查的是合同計價方式。如果業主提供的或承包商自己編制的工程量表有漏項或計算錯誤,所涉及的工程價款被認為已包括在整個合同總價中,因此承包商必須認真復核工程量。參見教材P146。
52.根據《建設工程施工合同(示范文本)》,除專用合同條款另有約定外,按月計量支付的單價合同,監理人應在收到承包人提交的工程量報告后(?。┨靸?nèi)完成審核并報送發包人。
A.5
B.7
C.10
D.14
【答案】B
【解析】本題考查的是單價合同的計量。監理人應在收到承包人提交的工程量報告后7天內完成對承包人提交的工程量報表的審核并報送發包人,以確定當月實際完成的工程量。參見教材P161。
53.工程量清單中,鉆孔樁的樁長一般采用的計量方法是(?。?。
A.均攤法
B.估價法
C.斷面法
D.圖紙法
【答案】D
【解析】本題考查的是單價合同的計量。圖紙法:在工程量清單中,許多項目都采取按照設計圖紙所示的尺寸進行計量。如混凝土構筑物的體積,鉆孔樁的樁長等。參見教材P162。
54.某工程原定2019年6月30日竣工,因承包人原因,工程延至2019年10月30日竣工,但在2019年7月因法律法規的變化導致工程造價增加200萬,則該工程合同價款的正確處理方法是(?。?。
A.不予調增
B.調增100萬
C.調增150萬
D.調增200萬
【答案】A
【解析】本題考查的是法律法規變化。因承包人原因?qū)е鹿て谘诱`的,按上述規定的調整時間,在合同工程原定竣工時間之后,合同價款調增的不予調整,合同價款調減的予以調整。參見教材P164。
55.2019年11月實際完成的某土方工程,按基準日期價格計算的已完成工程量的金額為1000萬元,該工程的定值權重為0.2。各可調因子的價格指數除人工費增長20%外,其他均增長了10%,人工費占可調值部分的50%。按價格調整公式計算,該土方工程需調整的價款為( )萬元。
A.80
B.120
C.130
D.150
【答案】B
【解析】本題考查的是物價變化。土方工程需調整的價款=1000×(0.2+0.8×0.5×1.2+0.8×0.5×1.1-1)=120(萬元)。參見教材P167。
56.某地下工程,計劃到5月份累計開挖土方1.2萬m3,預算單價為90元/m3。經確認,到5月份實際累計開挖土方1萬m3,實際單價為95元/m3,該工程此時的投資偏差為(?。┤f元。
A.-18
B.-5
C.5
D.18
【答案】B
【解析】本題考查的是贏得值法。投資偏差=已完工程預算投資-已完工程實際投資=1×90-1×95=-5(萬元)。參見教材P209。
57.下列影響工程進度的因素中,屬于組織管理因素的是( )。
A.資金不到位
B.計劃安排不周密
C.外單位臨近工程施工干擾
D.業主使用要求改變
【答案】B
【解析】本題考查的是影響進度的因素分析。組織管理因素:如向有關部門提出各種申請審批手續的延誤;合同簽訂時遺漏條款、表達失當;計劃安排不周密,組織協調不力,導致停工待料、相關作業脫節;領導不力,指揮失當,使參加工程建設的各個單位、各個專業、各個施工過程之間交接、配合上發生矛盾等。選項A屬于資金因素;選項C屬于社會環境因素;選項D屬于業主因素。參見教材P2。
58.監理工程師控制工程進度應采取的技術措施是(?。?。
A.編制進度控制工作細則
B.建立工程進度報告制度
C.建立進度協調工作制度
D.加強工程進度風險管理
【答案】A
【解析】本題考查的是進度控制的措施和主要任務。進度控制的技術措施主要包括:(1)審查承包商提交的進度計劃,使承包商在合理的狀態下施工;(2)編制進度控制工作細則,指導監理人員實施進度控制;(3)采用網絡計劃技術及其他科學適用的計劃方法,并結合電子計算機的應用,對建設工程進度實施動態控制。參見教材P3。
59.工程施工階段進度控制的任務是(?。?/p>
A.調查分析環境及施工現場條件
B.編制詳細的設計出圖計劃
C.進行工期目標和進度控制決策
D.編制施工總進度計劃
【答案】D
【解析】本題考查的是進度控制的措施和主要任務。施工階段進度控制的任務:(1)編制施工總進度計劃,并控制其執行;(2)編制單位工程施工進度計劃,并控制其執行;(3)編制工程年、季、月實施計劃,并控制其執行。參見教材P3。
60.建設單位計劃系統中,用來明確各種設計文件交付日期、主要設備交貨日期、施工單位進場日期、水電及道路接通日期等的計劃表是(?。?/p>
A.施工總進度計劃表
B.投資計劃年度平衡表
C.工程項目進度平衡表
D.工程建設總進度計劃表
【答案】C
【解析】本題考查的是建設單位的計劃系統。工程項目進度平衡表用來明確各種設計文件交付日期、主要設備交貨日期、施工單位進場日期、水電及道路接通日期等,以保證工程建設中各個環節相互銜接,確保工程項目按期投產或交付使用。參見教材P7。
61.建設工程采用平行施工方式的特點是( )。
A.充分利用工作面進行施工
B.施工現場組織管理簡單
C.專業工作隊能夠連續施工
D.有利于實現專業化施工
【答案】A
【解析】本題考查的是流水施工方式。平行施工方式具有以下特點:(1)充分地利用工作面進行施工,工期短;(2)如果每一個施工對象均按專業成立工作隊,勞動力及施工機具等資源無法均衡使用;(3)如果由一個工作隊完成一個施工對象的全部施工任務,則不能實現專業化施工,不利于提高勞動生產率;(4)單位時間內投入的勞動力、施工機具、材料等資源量成倍地增加,不利于資源供應的組織;(5)施工現場的組織管理比較復雜。參見教材P21。
62.下列流水施工參數中,用來表達流水施工在空間布置上開展?fàn)顟B(tài)的參數是( )。
A.施工過程和流水強度
B.流水強度和工作面
C.流水段和施工過程
D.工作面和流水段
【答案】D
【解析】本題考查的是流水施工參數及基本組織方式??臻g參數是表達流水施工在空間布置上開展?fàn)顟B(tài)的參數,通常包括工作面和施工段。參見教材P23。
63.某工程有3個施工過程,分3個施工段組織固定節拍流水施工,流水節拍為2天。各施工過程之間存在2天的工藝間歇時間,則流水施工工期為( )天。
A.10
B.12
C.14
D.16
【答案】C
【解析】本題考查的是固定節拍流水施工。流水施工工期=(3+3-1)×2+2×2=14天。注意題干中是各施工過程之間存在2天間歇時間。參見教材P27。

64.某工程合同工期為13個月,繪制的工程網絡計劃計算工期為10個月。經綜合分析確定的計劃工期為11個月,則工程網絡計劃中關鍵工作的總時差是(?。﹤€(gè)月。
A.0
B.1
C.2
D.3
【答案】C
【解析】本題考查的是單代號網絡計劃時間參數的計算。關鍵工作的總時差=要求工期-計劃工期=13-11=2個月。參見教材P57。

65.某工程雙代號網絡計劃如下圖所示,工作E最早完成時間和最遲完成時間分別是(?。?/p>
A.6和8

B.6和12
C.7和8
D.7和12
【答案】D
【解析】本題考查的是按工作計算法。關鍵線路為①→②→⑤→⑦,最早開始時間為max{3+4,2+4,3+4}=7,最遲完成時間為15-3=12。參見教材P47。

66.某工程雙代號網絡計劃如下圖所示,工作G的自由時差和總時差分別是(?。?。
A.0和4
B.4和4
C.5和5
D.5和6
【答案】C
【解析】本題考查的是按工作計算法。關鍵線路是①→②→③→④→⑦→⑧→⑨和①→②→③→④→⑦→⑨,工作G的完成節點為關鍵節點,所以其自由時差=總時差=6+10-8-3=5。參見教材P48。

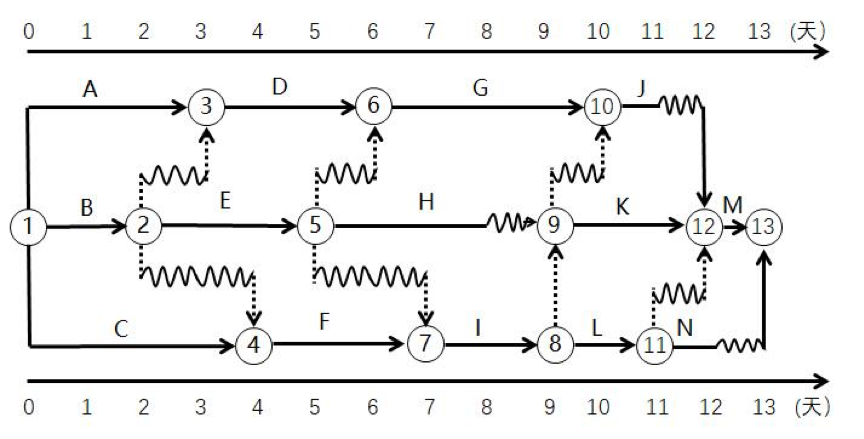

67.某工程雙代號時標網絡計劃如下圖所示,圖中表明的正確信息是( )。
A.工作D的自由時差為1天
B.工作E的總時差等于自由時差
C.工作F的總時差為1天
D.工作H的總時差為1天
【答案】D
【解析】本題考查的是時標網絡計劃中時間參數的判定。關鍵線路是①→④→⑦→⑧→⑨→(12)→(13)。選項A,工作D的自由時差為0天;選項B,工作E的總時差等于1天,自由時差等于0天;選項C,工作F的總時差為0天。參見教材P62。

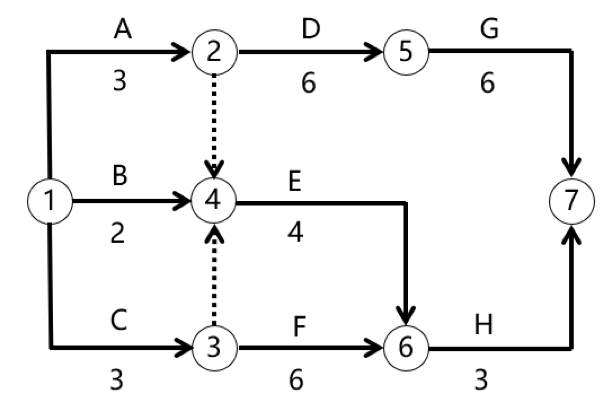

68.某工程單代號網絡計劃中,工作E的最早完成時間和最遲完成時間分別是6和8,緊后工作F的最早開始時間和最遲開始時間分別是7和10,工作E和F之間的時間間隔是(?。?。
A.1
B.2
C.3
D.4
【答案】A
【解析】本題考查的是單代號網絡計劃時間參數的計算。相鄰兩項工作之間的時間間隔是指其緊后工作的最早開始時間與本工作最早完成時間的差值。工作E和F之間的時間間隔=7-6=1。參見教材P56。
69.雙代號時標網絡計劃中,波形線表示( )。
A.工作的總時差
B.工作與其緊后工作之間的時間間隔
C.工作的自由時差
D.工作與其緊后工作之間的時距
【答案】B
【解析】本題考查的是時標網絡計劃的編制方法。雙代號時標網絡計劃中,波形線表示工作與其緊后工作之間的時間間隔(以終點節點為完成節點的工作除外,當計劃工期等于計算工期時,這些工作箭線中波形線的水平投影長度表示其自由時差)。參見教材P59。
70.工程網絡計劃工期優化的基本方法是通過(?。﹣磉_(dá)到優化目標。
A.組織關鍵工作流水作業
B.組織關鍵工作平行作業
C.壓縮關鍵工作的持續時間
D.壓縮非關鍵工作的持續時間
【答案】C
【解析】本題考查的是工期優化。工程網絡計劃工期優化的基本方法是通過壓縮關鍵工作的持續時間來達到優化目標。參見教材P66。
71.下列工作中,屬于建設工程進度監測系統過程中工作內容的是( )。
A.分析進度偏差產生的原因
B.分析進度偏差對工期的影響
C.確定工期的限制條件
D.比較實際進度與計劃進度
【答案】D
【解析】本題考查的是進度監測的系統過程。進度監測的系統過程包括:(1)進度計劃執行中的跟蹤檢查;(2)實際進度數據的加工處理;(3)實際進度與計劃進度的對比分析。選項ABC屬于進度調整的系統過程內容。參見教材P90。

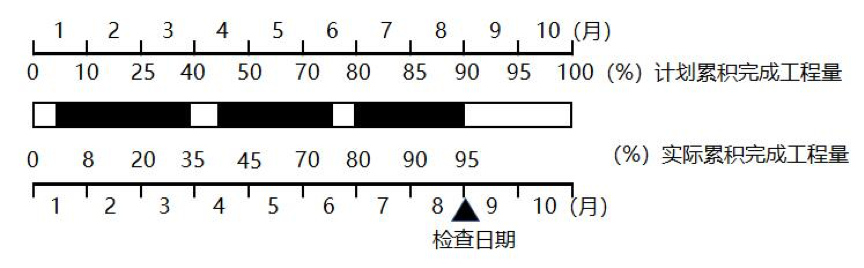

72.某工程橫道計劃如下圖所示,圖中表明的正確信息是(?。?。
A.截止檢查日期,進度超前
B.前3個月連續施工,進度正常
C.第4個月中斷施工,進度拖后
D.前6個月連續施工,進度正常
【答案】A
【解析】本題考查的是橫道圖比較法。選項B,前3個月未連續施工,進度拖后5%;選項C,第4個月中斷施工,當月實際進度與計劃進度一致均為10%;選項D,前6個月未連續施工,進度正常。參見教材P94。
73.工程網絡計劃中,某工作的總時差和自由時差均為2周。計劃實施過程中經檢查發現,該工作實際進度拖后1周。則該工作實際進度偏差對后續工作及總工期的影響是(?。?。
A.對后續工作及總工期均有影響
B.對后續工作及總工期均無影響
C.影響后續工作,但不影響總工期
D.影響總工期,但不影響后續工作
【答案】B
【解析】本題考查的是分析進度偏差對后續工作及總工期的影響。工作的總時差和自由時差均為2周,該工作實際進度拖后1周未超過總時差和自由時差,所以對后續工作及總工期均無影響。參見教材P103。
74.工程網絡計劃實施中,因?qū)嶋H進度拖后而需要通過壓縮某些工作的持續時間來調整計劃時,應選擇( )的工作壓縮其持續時間。
A.持續時間最長
B.自由時差最小
C.總時差最小
D.時間間隔最大
【答案】C
【解析】本題考查的是工期優化。網絡計劃工期優化的基本方法是在不改變網絡計劃中各項工作之間邏輯關系的前提下,通過壓縮關鍵工作的持續時間來達到優化目標。參見教材P66。
75.建筑工程管理(CM)方法是指工程實施采用(?。┑纳a(chǎn)組織方式。
A.敏捷作業
B.關鍵路徑
C.精益作業
D.快速路徑
【答案】D
【解析】本題考查的是建筑工程管理方法。CM的基本指導思想是縮短工程項目的建設周期,它采用快速路徑(Fast-Track)的生產組織方式,特別適用于那些實施周期長、工期要求緊迫的大型復雜建設工程。參見教材P115。
76.監理工程師編制的施工進度控制工作細則,可看作是開展工程監理工作的(?。?。
A.施工圖設計
B.初步設計
C.總體性設計
D.方案設計
【答案】A
【解析】本題考查的是建設工程施工進度控制工作內容。施工進度控制工作細則是對建設工程監理規劃中有關進度控制內容的進一步深化和補充。如果將建設工程監理規劃比作開展監理工作的“初步設計”,施工進度控制工作細則就可以看成是開展建設工程監理工作的“施工圖設計”,它對監理工程師的進度控制實務工作起著具體的指導作用。參見教材P120。
77.監理工程師控制工程施工進度需進行的工作是(?。?。
A.匯總整理工程技術資料
B.及時支付工程進度款
C.編制或?qū)徍耸┕みM(jìn)度計劃
D.編制工期索賠意向報告
【答案】C
【解析】本題考查的是建設工程施工進度控制工作內容?!熬幹苹?qū)徍耸┕みM(jìn)度計劃”,為了保證建設工程的施工任務按期完成,監理工程師必須審核承包單位提交的施工進度計劃。對于大型建設工程,由于單位工程較多、施工工期長,且采取分期分批發包又沒有一個負責全部工程的總承包單位時,就需要監理工程師編制施工總進度計劃;或者當建設工程由若干個承包單位平行承包時,監理工程師也有必要編制施工總進度計劃。參見教材P120。
78.監理工程師在審批工程延期時間時,應根據( )來確定是否批準。
A.工程延誤時間
B.合同規定
C.承包單位趕工費用
D.建設單位要求
【答案】B
【解析】本題考查的是建設工程施工進度控制工作內容。如果由于承包單位以外的原因造成工期拖延,承包單位有權提出延長工期的申請。監理工程師應根據合同規定,審批工程延期時間。參見教材P122。
79.為了達到調整施工進度計劃的目的,可采用的技術措施是(?。?。
A.采用更先進的施工機械
B.增加工作面
C.實施強有力的調度
D.增加施工隊伍
【答案】A
【解析】本題考查的是施工進度計劃的調整。技術措施有:(1)改進施工工藝和施工技術,縮短工藝技術間歇時間;(2)采用更先進的施工方法,以減少施工過程的數量(如將現澆框架方案改為預制裝配方案);(3)采用更先進的施工機械。參見教材P132。
80.監理工程師在協助業主進行物資供應決策時,應進行的工作是( )。
A.編制物資供應招標文件
B.提出物資供應分包方式
C.確定物資供應單位
D.簽訂物資供應合同
【答案】B
【解析】本題考查的是物資供應進度控制的工作內容。監理工程師協助業主進行物資供應決策的主要工作有:(1)根據設計圖紙和進度計劃確定物資供應要求;(2)提出物資供應分包方式及分包合同清單,并獲得業主認可;(3)與業主協商提出對物資供應單位的要求以及在財務方面應負的責任。參見教材P144。
二、多項選擇題(共40題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
81.根據《房屋建筑和市政基礎設施工程質量監督管理規定》,建設行政主管部門對工程實體質量監督的內容有( )。
A.抽查施工單位完成施工質量的行為
B.抽查涉及工程主體結構安全的工程實體質量
C.抽查涉及主要使用功能的工程實體質量
D.抽查主要建筑材料和建筑構配件質量
E.對工程竣工驗收進行監督
【答案】BCDE
【解析】本題考查的是工程質量管理主要制度。工程質量監督管理包括下列內容:(1)執行法律法規和工程建設強制性標準的情況;(2)抽查涉及工程主體結構安全和主要使用功能的工程實體質量;(3)抽查工程質量責任主體(建設、勘察、設計、施工和監理單位)和質量檢測等單位的工程質量行為;(4)抽查主要建筑材料、建筑構配件的質量;(5)對工程竣工驗收進行監督;(6)組織或者參與工程質量事故的調查處理;(7)定期對本地區工程質量狀況進行統計分析;(8)依法對違法違規行為實施處罰。參見教材P7。
82.建設工程保修期內出現的質量問題,不屬于施工單位保修責任的有( )。
A.建設單位負責采購的給排水管道破裂
B.分包單位完成的屋面防水工程出現滲漏
C.建設單位使用不當造成的質量缺陷
D.運輸公司貨車撞裂建筑墻體
E.不可抗力造成的質量缺陷
【答案】CDE
【解析】本題考查的是工程質量管理主要制度。下列情況不屬于規定的施工單位保修范圍:(1)因使用不當或者第三方造成的質量缺陷;(2)不可抗力造成的質量缺陷。參見教材P10。
83.ISO質量管理體系中,領導作用的基本內容有(?。?/p>
A.確定質量方針、目標
B.形成內部環境
C.識別相關方關系
D.建立PDCA循環
E.建立管理評審機制
【答案】ABE
【解析】本題考查的是ISO質量管理體系的質量管理原則及特征。領導作用的基本內容包括:(1)確定質量方針、質量目標;(2)建立組織的發展前景;(3)形成內部環境;(4)確立組織結構、職責權限和相互關系;(5)提供所需資源;(6)培訓教育,人才資源;(7)管理評審。參見教材P20~21。
84.在卓越績效模式中,為了實現質量對組織績效的增值作用,需要關注的要素有( )。
A.標準化導向
B.符合性評審
C.質量管理與質量經營的系統融合
D.促進組織效率最大化
E.促進顧客價值最大化
【答案】CDE
【解析】本題考查的是卓越績效模式的基本特征和核心價值觀。強調質量對組織績效的增值和貢獻:《卓越績效評價準則》中的質量,是組織的一種系統運營的全面質量。它關注質量和績效、質量管理與質量經營的系統整合,促進組織效率最大化和顧客價值最大化。參見教材P48。
85.采用排列圖法分析工程質量影響因素時,可將影響因素分為(?。?。
A.偶然因素
B.主要因素
C.系統因素
D.次要因素
E.一般因素
【答案】BDE
【解析】本題考查的是工程質量統計分析方法。排列圖在實際應用中,通常按累計頻率劃分為(0%~80%)、(80%~90%)、(90%~100%)三部分,與其對應的影響因素分別為A、B、C三類。A類為主要因素,B類為次要因素,C類為一般因素。參見教材P67。
86.進行砌體結構實體質量檢測時,需要進行的強度檢測有(?。?。
A.砌筑塊材強度
B.砌筑砂漿強度
C.砌體結構變形
D.砌塊材料強度
E.砌體強度
【答案】ABE
【解析】本題考查的是實體檢測。砌體結構的強度檢測可分為砌筑塊材強度、砌筑砂漿強度、砌體強度等項目,各項目的檢測方法操作應遵守相關檢測技術標準。參見教材P91。
87.鋼結構工程的焊縫質量無損檢測,應滿足的要求有(?。?。
A.一級焊縫應100%檢驗
B.特殊焊縫應進行不小于85%比例的抽檢
C.四級焊縫應進行不小于60%比例的抽檢
D.二級焊縫應進行不小于20%比例的抽檢
E.一般情況下,三級焊縫可不進行抽檢
【答案】ADE
【解析】本題考查的是實體檢測。對設計上要求全焊透的一、二級焊縫和設計上沒有要求的鋼材等強對焊拼接焊縫的質量,可采用超聲波探傷的方法檢測,其檢測設備和工藝要求應符合現行國家標準《焊縫無損檢測超聲檢測技術、檢測等級和評定》GB/T11345的有關規定。
(1)一級焊縫應100%檢驗,其合格等級不應低于現行國家標準《焊縫無損檢測超聲檢測技術、檢測等級和評定》GB/T11345B級檢驗的Ⅱ級要求。
(2)二級焊縫應進行抽驗,抽驗比例不小于20%,其合格等級不應低于現行國家標準《焊縫無損檢測超聲檢測技術、檢測等級和評定》GB/T11345和行業標準的相關規定。
(3)三級焊縫應根據設計要求進行相關的檢測,一般情況下可不進行無損檢測。參見教材P90。
88.初步設計階段,項目監理機構開展質量管理相關服務的工作內容有( )。
A.協助起草設計任務書
B.協助組織專項技術論證
C.協助組織設計成果審查
D.協助項目設計報審
E.協助起草設計文件
【答案】ABCD
【解析】本題考查的是初步設計質量管理。工程初步設計質量管理服務的主要工作內容如下:(1)設計單位選擇。(2)起草設計任務書。(3)起草設計合同。(4)質量管理的組織:協助建設單位組織對新材料、新工藝、新技術、新設備工程應用的專項技術論證與調研;協助建設單位組織專家對設計成果進行評審;協助建設單位向政府有關部門報審有關工程設計文件,并應根據審批意見督促設計單位完善設計成果。(5)設計成果審查。參見教材P98。
89.工程質量事故處理方案的輔助決策方法有( )。
A.試驗驗證法
B.定期觀測法
C.專家論證法
D.頭腦風暴法
E.線性規劃法
【答案】ABC
【解析】本題考查的是工程質量事故處理。可采取的選擇工程質量事故處理方案的輔助決策方法包括:(1)試驗驗證;(2)定期觀測;(3)專家論證;(4)方案比較。參見教材P195。
90.項目監理機構對施工組織設計的審查內容有(?。?。
A.施工總平面布置
B.施工進度安排
C.施工方案
D.生產安全事故應急預案
E.分包單位的類似工程業績
【答案】AB
【解析】本題考查的是施工組織設計的審查。施工組織設計審查應包括下列內容:(1)編審程序應符合相關規定;(2)施工組織設計的基本內容是否完整,應包括編制依據、工程概況、施工部署、施工進度計劃、施工準備與資源配置計劃、主要施工方法、施工現場平面布置及主要施工管理計劃等;(3)工程進度、質量、安全、環境保護、造價等方面應符合施工合同要求;(4)資金、勞動力、材料、設備等資源供應計劃應滿足工程施工需要,施工方法及技術措施應可行與可靠;(5)施工總平面布置應科學合理。選項C、D屬于施工方案審查的內容,選項E屬于現場施工準備的質量控制內容。參見教材P110。
91.項目監理機構對混凝土預制構件型式檢驗報告的審核內容有( )。
A.運輸路線
B.外觀質量
C.尺寸偏差
D.卸車條件
E.混凝土抗壓強度
【答案】BCE
【解析】本題考查的是裝配式建筑PC構件施工質量控制。預制構件型式檢驗報告。除工程概況、檢測鑒定內容和依據外,重點審查各項檢測指標與鑒定結論是否滿足設計及規范要求,包括:(1)外觀質量;(2)尺寸偏差;(3)鋼筋保護層厚度;(4)混凝土抗壓強度;(5)放射性核素限量。參見教材P137。
92.對危險性較大的分部分項工程資料,項目監理機構應納入檔案管理的有(?。?/p>
A.專項施工方案審查文件
B.監理實施細則
C.專項巡視檢查資料
D.工程驗收及整改資料
E.工程技術交底記錄
【答案】ABCD
【解析】本題考查的是現場安全管理。應當將監理實施細則、專項施工方案審查、專項巡視檢查、驗收及整改等相關資料納入檔案管理。參見教材P152。
93.當分部工程規模較大或較復雜時,可按( )將分部工程劃分為若干個子分部工程。
A.材料種類
B.施工特點
C.工程部位
D.專業系統
E.質量要求
【答案】ABD
【解析】本題考查的是建筑工程施工質量驗收層次劃分原則。當分部工程較大或較復雜時,可按材料種類、施工特點、施工程序、專業系統及類別將分部工程劃分為若干子分部工程。參見教材P156。
94.總監理工程師組織主體結構分部工程驗收時,應參加驗收的人員有(?。?。
A.設計單位項目負責人
B.勘察單位項目負責人
C.施工單位技術質量部門負責人
D.施工單位項目負責人
E.建設單位項目負責人
【答案】ACD
【解析】本題考查的是建筑工程施工質量驗收程序和合格規定。設計單位項目負責人和施工單位技術、質量部門負責人應參加主體結構、節能分部工程的驗收。參見教材P166。
95.單位工程竣工驗收時需要核查的安全和功能檢驗資料中,屬于“建筑與結構”部分的項目有(?。?。
A.樁基承載力檢測報告
B.節能保溫測試記錄
C.給水管道通水試驗記錄
D.沉降觀測測量記錄
E.混凝土強度試驗報告
【答案】ABDE
【解析】本題考查的是建筑工程施工質量驗收程序和合格規定。選項C屬于給水排水與供暖。參見教材P177。
96.監理單位向建設單位提交的質量事故處理報告中應包括的內容有(?。?。
A.質量事故的工程部位
B.事故發生的原因
C.事故的責任人及其責任
D.事故處理的過程
E.事故處理的結果
【答案】ABDE
【解析】本題考查的是工程質量事故處理。質量事故書面報告應包括如下內容:(1)工程及各參建單位名稱;(2)質量事故發生的時間、地點、工程部位;(3)事故發生的簡要經過、造成工程損傷狀況、傷亡人數和直接經濟損失的初步估計;(4)事故發生原因的初步判斷;(5)事故發生后采取的措施及處理方案;(6)事故處理的過程及結果。參見教材P193。
97.項目監理機構處理施工單位提出的工程變更費用時,正確的做法有(?。?。
A.自主評估工程變更費用
B.組織建設單位、施工單位協商確定工程變更費用
C.根據工程變更引起的費用和工期變化變更施工合同
D.變更實施前,與建設單位、施工單位協商確定工程變更的計價原則、方法
E.建設單位與施工單位未能就工程變更費用達成協議時,自主確定一個價格作為最終結算的依據
【答案】BD
【解析】本題考查的是我國項目監理機構在建設工程投資控制中的主要任務。處理施工單位提出的工程變更費用:(1)總監理工程師組織專業監理工程師對工程變更費用及工期影響做出評估。(2)總監理工程師組織建設單位、施工單位等共同協商確定工程變更費用及工期變化,會簽工程變更單。(3)項目監理機構可在工程變更實施前與建設單位、施工單位等協商確定工程變更的計價原則、計價方法或價款。(4)建設單位與施工單位未能就工程變更費用達成協議時,項目監理機構可提出一個暫定價格并經建設單位同意,作為臨時支付工程款的依據。工程變更款項最終結算時,應以建設單位與施工單位達成的協議為依據。參見教材P9。
98.下列費用中,屬于建筑安裝工程措施項目費的有(?。?。
A.建筑工人實名制管理費
B.大型機械進出場及安拆費
C.建筑材料鑒定、檢查費
D.工程定位復測費
E.施工單位臨時設施費
【答案】ABDE
【解析】本題考查的是按造價形成劃分的建筑安裝工程費用項目組成。選項C屬于企業管理費中的檢驗試驗費。參見教材P18。
99.下列費用中,屬于引進技術和進口設備其他費的有(?。?/p>
A.單臺設備調試費用
B.進口設備檢驗鑒定費用
C.設備無負荷聯動試運轉費用
D.國外工程技術人員來華費用
E.生產職工培訓費用
【答案】BD
【解析】本題考查的是工程建設其他費用。引進技術及進口設備其他費用,包括出國人員費用、國外工程技術人員來華費用、技術引進費、分期或延期付款利息、擔保費以及進口設備檢驗鑒定費。選項AC屬于設備安裝工程費;選項E屬于生產準備費。參見教材P34。
100.相比其他債務資金籌措渠道與方式,債券籌資的優點有(?。?/p>
A.保障股東控制權
B.發揮財務杠桿作用
C.便于調整資本結構
D.經營靈活性高
E.籌資成本較低
【答案】ABCE
【解析】本題考查的是項目資金籌措渠道和方式。債券籌資的優點:(1)籌資成本較低。(2)保障股東控制權。(3)發揮財務杠桿作用。(4)便于調整資本結構。參見教材P45。
101.某具有常規現金流量的投資項目,建設期2年,計算期12年,總投資1800萬元,投產后凈現金流量如下表。項目基準收益率為8%,基準動態投資回收期為7年,財務凈現值為150萬元,關于該項目財務分析的說法,正確的有(?。?。
年份 | 3 | 4 | 5 | 6 | 7 | ... | 12 |
凈現金流量(萬元) | 200 | 400 | 400 | 400 | 400 | ... | ... |
A.項目?jī)?nèi)部收益率小于8%
B.項目靜態投資回收期為7年
C.用動態投資回收期評價,項目不可行
D.計算期第5年投資利潤率為22.2%
E.項目動態投資回收期小于12年
【答案】BCE

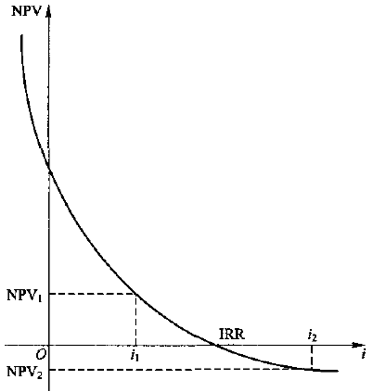

【解析】本題考查的是財務分析主要指標的計算。選項A錯誤,項目基準收益率為8%時計算的財務凈現值為150萬元,根據下圖得知,凈現值為0時的內部收益率要大于凈現值為正值時的收益率,即大于8%;選項B正確,根據各年的凈現金流量,累加到第7年的凈現金流量=-1800+200+400+400+400+400=0,所以靜態投資回收期為7年。選項C正確,同一項目的靜態投資回收期必然大于動態投資回收期,所以該項目的動態投資回收期>7,同時也大于基準動態投資回收期(7年),則該項目不可行。選項D錯誤,投資利潤率=年凈收益/投資總額,而凈收益的計算需涉及折舊和攤銷,題目中并未給出相關數據,所以投資利潤率無法計算。選項E正確,動態投資回收期是項目累計現值等于零時的時間,第12年時凈現值已經達到150萬元,說明在12年之前就已經出現了動態回收期,所以項目動態投資回收期小于12年。參見教材P87。
102.關于項目財務分析和經濟分析關系的說法,正確的有(?。?。
A.財務分析的數據資料是經濟分析的基礎
B.兩種分析所站立場和角度相同
C.兩種分析的內容和方法相同
D.兩種分析的依據和分析結論的時效性不同
E.兩種分析計量費用和效益的價格尺度不同
【答案】ADE
【解析】本題考查的是項目經濟分析。經濟分析和財務分析的聯系和區別。聯系:(1)財務分析是經濟分析的基礎;(2)大型項目中,經濟分析是財務分析的前提。區別:(1)出發點和目的不同;(2)費用和效益的組成不同;(3)分析對象不同;(4)計量費用與效益的價格尺度不同;(5)分析內容和方法不同;(6)采用的評價標準和參數不同;(7)分析時效性不同。參見教材P91。
103.政府投資項目概算批準后,允許調整概算的情形有(?。?。
A.原設計范圍內,提高建設標準引起的費用增加
B.超出原設計范圍的重大變更
C.建設單位提出設計變更引起的費用增加
D.設計文件重大差錯引起的工程費用增加
E.超出漲價預備費的國家重大政策性調整
【答案】BE
【解析】本題考查的是設計概算的審查。允許調整概算的原因有:(1)超出原設計范圍的重大變更;(2)超出基本預備費規定范圍不可抗拒的重大自然災害引起的工程變動和費用增加;(3)超出工程造價調整預備費的國家重大政策性的調整。參見教材P118。
104.采用工程量清單計價的招標工程,投標人必須按招標文件中提供的數據或政府主管部門規定的標準計算報價的有(?。?。
A.總承包服務費
B.以“項”為單位計價的措施項目
C.安全文明施工費
D.提供了暫估價的工程設備
E.暫列金額
【答案】CDE
【解析】本題考查的是投標報價審核方法。選項C,措施項目中的安全文明施工費應按照國家或省級、行業建設主管部門的規定計算,不作為競爭性費用。選項D,暫估價不得變動和更改。選項E,暫列金額應按照招標工程量清單中列出的金額填寫,不得變動。參見教材P142。
105.固定單價合同發包人承擔的風險有( )。
A.通貨膨脹導致施工工料成本變動
B.工程范圍變更引起的工程量變化
C.實際完成的工程量與估計工程量的差異
D.設計變更導致的已完成工程拆除工程量
E.承包人趕工引發質量問題的處理費用
【答案】BCD
【解析】本題考查的是合同計價方式。單價合同的執行原則是,單價合同的工程量清單內所列出的分部分項工程的工程量為估計工程量,而非準確工程量,工程量在合同實施過程中允許有上下的浮動變化,但分部分項工程的合同單價卻不變,結算支付時以實際完成工程量為依據。參見教材P147。
106.根據《標準施工招標文件》,發包人應給予承包人工期和費用補償,但不包括利潤的情形有(?。?。
A.施工過程中發現文物
B.發包人提供的材料不符合合同要求
C.異常惡劣的氣候條件
D.承包人遇到難以合理預見的不利物質條件
E.監理人對隱蔽工程重新檢查證明工程質量符合合同要求
【答案】AD
【解析】本題考查的是索賠的主要類型。選項B,發包人應給予承包人工期、費用和利潤補償;選項C,發包人應給予承包人工期補償,選項E,發包人應給予承包人工期、費用和利潤補償。參見教材P182~183。
107.根據2017版FIDIC《施工合同條件》,業主應給予承包商工期、費用和利潤補償?shù)那樾斡校ā。?/p>
A.例外事件
B.當?shù)卣斐傻难诱`
C.業主原因暫停工程
D.非承包商責任的修補工作
E.因法律變化
【答案】CD
【解析】本題考查的是索賠的主要類型。選項A錯誤,例外事件的后果只能索賠工期和費用;選項B錯誤,當局造成的延誤只能索賠工期;選項E錯誤,因法律變化只索賠工期和費用。參見教材P183。
108.下列關于質量保證金的說法,正確的有(?。?。
A.質量保證金預留的總額不得高于工程價款結算總額的6%
B.工程竣工前承包人已提供履約擔保的,發包人不得同時預留工程質量保證金
C.質量保證金原則上采用保函方式
D.質量保證金可以在工程竣工結算時一次性扣留
E.質量保證金可以在支付工程進度款時逐次扣留
【答案】BCDE
【解析】本題考查的是質量保證金。選項A錯誤,質量保證金預留總額不得高于工程價款結算總額的3%。參見教材P204。
109.與橫道計劃相比,工程網絡計劃的優點有(?。?/p>
A.能夠直觀表示各項工作的進度安排
B.能夠明確表達各項工作之間的邏輯關系
C.可以明確各項工作的機動時間
D.可以找出關鍵線路和關鍵工作
E.可以直觀表達各項工作之間的搭接關系
【答案】BCD
【解析】本題考查的是建設工程進度計劃的表示方法。與橫道計劃相比,網絡計劃具有以下主要特點:(1)網絡計劃能夠明確表達各項工作之間的邏輯關系;(2)通過網絡計劃時間參數的計算,可以找出關鍵線路和關鍵工作;(3)通過網絡計劃時間參數的計算,可以明確各項工作的機動時間;(4)網絡計劃可以利用電子計算機進行計算、優化和調整。參見教材P14。
110.建設工程組織流水施工時,劃分施工段的原則有(?。?。
A.每個施工段要有足夠工作面
B.施工段數要滿足合理組織流水施工要求
C.施工段界限要盡可能與結構界限相吻合
D.同一專業工作隊在不同施工段的勞動量必須相等
E.施工段必須在同一平面內劃分
【答案】ABC
【解析】本題考查的是流水施工參數及基本組織方式。為使施工段劃分得合理,一般應遵循下列原則:(1)同一專業工作隊在各個施工段上的勞動量應大致相等,相差幅度不宜超過10%~15%;(2)每個施工段內要有足夠的工作面,以保證相應數量的工人、主要施工機械的生產效率,滿足合理勞動組織的要求;(3)施工段的界限應盡可能與結構界限(如沉降縫、伸縮縫等)相吻合,或設在對建筑結構整體性影響小的部位,以保證建筑結構的整體性;(4)施工段的數目要滿足合理組織流水施工的要求;(5)對于多層建筑物、構筑物或需要分層施工的工程,應既分施工段,又分施工層,各專業工作隊依次完成第一施工層中各施工段任務后,再轉入第二施工層的施工段上作業,依此類推。以確保相應專業隊在施工段與施工層之間,組織連續、均衡、有節奏地流水施工。參見教材P24。
111.建設工程組織固定節拍流水施工的特點有(?。?。
A.專業工作隊數等于施工過程數
B.施工過程數等于施工段數
C.各施工段上的流水節拍相等
D.有的施工段之間可能有空閑時間
E.相鄰施工過程之間的流水步距相等
【答案】ACE
【解析】本題考查的是固定節拍流水施工。固定節拍流水施工是一種最理想的流水施工方式,其特點如下:(1)所有施工過程在各個施工段上的流水節拍均相等;(2)相鄰施工過程的流水步距相等,且等于流水節拍;(3)專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工段上的任務;(4)各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。參見教材P27。
112.某工程雙代號網絡計劃如下圖所示,圖中出現的錯誤有(?。?。
A.多個起點節點
B.多個終點節點
C.存在循環回路
D.箭線上引出箭線
E.存在無箭頭的工作
【答案】ABD
【解析】本題考查的是雙代號網絡圖的繪制。選項A,節點①、⑤都是起點節點;選項B,節點④、⑨都是終點節點;選項D,箭線⑥-⑨引出了指向節點⑧的箭頭。參見教材P39。
113.某工程雙代號網絡計劃如下圖所示,圖中表明的正確信息有(?。?/p>
A.工作①→③的總時差等于自由時差
B.工作①→④的總時差等于自由時差
C.工作②→⑤的自由時差為零
D.工作⑤→⑦為關鍵工作
E.工作⑥→⑦為關鍵工作
【答案】ACE
【解析】本題考查的是按工作計算法。關鍵線路為①→②→③→⑥→⑦。選項A,工作①→③的總時差=自由時差=3。選項B,工作①→④的自由時差為0,總時差為6。選項C,工作②→⑤的自由時差為0。選項D,工作⑤→⑦為非關鍵工作。選項E,工作⑥→⑦為關鍵工作。參見教材P50。
114.雙代號網絡計劃中,關于關鍵節點的說法,正確的有(?。?。
A.以關鍵節點為完成節點的工作必為關鍵工作
B.兩端為關鍵節點的工作不一定是關鍵工作
C.關鍵節點必然處于關鍵線路上
D.關鍵節點的最遲時間與最早時間的差值最小
E.由關鍵節點組成的線路不一定是關鍵線路
【答案】BCDE
【解析】本題考查的是節點法。在雙代號網絡計劃中,關鍵線路上的節點稱為關鍵節點。選項A,關鍵工作兩端的節點必為關鍵節點,但兩端為關鍵節點的工作不一定是關鍵工作。參見教材P53。
115.工程網絡計劃優化的目的有( )。
A.使計算工期滿足要求工期
B.按要求工期尋求資源需用量最小的計劃安排
C.工期不變條件下資源強度最小
D.尋求工程總成本最低時的工期安排
E.工期不變條件下資源需用量盡可能均衡
【答案】ADE
【解析】本題考查的是工期優化。選項A正確,工期優化,是指網絡計劃的計算工期不滿足要求工期時,通過壓縮關鍵工作的持續時間以滿足要求工期目標的過程。選項D正確,費用優化又稱工期成本優化,是指尋求工程總成本最低時的工期安排,或按要求工期尋求最低成本的計劃安排的過程。選項E正確,網絡計劃的資源優化分為兩種,即“資源有限,工期最短”的優化和“工期固定,資源均衡”的優化。前者是通過調整計劃安排,在滿足資源限制條件下,使工期延長最少的過程;而后者是通過調整計劃安排,在工期保持不變的條件下,使資源需用量盡可能均衡的過程。參見教材P66~76。
116.采用S曲線比較法比較工程實際進度與計劃進度時,可獲得的信息有(?。?。
A.工程實際擁有的總時差
B.工程實際進展情況
C.工程實際進度超前或拖后的時間
D.工程實際超額或拖欠完成的任務量
E.后期工程進度預測值
【答案】BCDE
【解析】本題考查的是S曲線比較法。通過比較實際進度S曲線和計劃進度S曲線,可以獲得如下信息:(1)工程項目實際進展?fàn)顩r。(2)工程項目實際進度超前或拖后的時間在S曲線比較圖中可以直接讀出實際進度比計劃進度超前或拖后的時間。(3)工程項目實際超額或拖欠的任務量在S曲線比較圖中也可直接讀出實際進度比計劃進度超額或拖欠的任務量。(4)后期工程進度預測。參見教材P97。
117.某工程進度計劃執行到第6月底和第9月底繪制的實際進度前鋒線如下圖所示,圖中表明的正確信息有(?。?。
A.工作F在第6月底檢查時拖后1個月,不影響工期.
B.工作G在第6月底檢查時進度正常,不影響工期
C.工作H在第6月底檢查時拖后1個月,不影響工期
D.工作I在第9月底檢查時拖后1個月,不影響工期
E.工作K在第9月底檢查時拖后2個月,影響工期1個月
【答案】ABDE
【解析】本題考查的是前鋒線比較法。關鍵線路為C→E→H→J→L。選項A,6月底檢查時,工作F拖延1個月,但其總時差為1個月,所以不影響總工期。選項B,6月底檢查時,工作G施工正常,不影響總工期。選項C,6月底檢查時,工作H拖延1個月,但其總工期為0,所以影響總工期1個月。選項D,9月底檢查時,工作I拖延1個月,但其總時差為1個月,所以不影響總工期。選項E,9月底檢查時,工作K拖延2個月,但其總時差為1個月,所以影響總工期1個月。參見教材P101。
118.工程網絡計劃執行過程中,因工作實際進度拖后而需要調整工程進度計劃時,可采用的調整方法有(?。?/p>
A.調整某工作的工藝關系
B.將某些順序作業的工作改為平行作業
C.將某些順序作業的工作改為搭接作業
D.將某些平行作業的工作改為搭接作業
E.將某些平行作業的工作改為分段組織流水作業
【答案】BC
【解析】本題考查的是進度計劃的調整方法。當工程項目實施中產生的進度偏差影響到總工期,且有關工作的邏輯關系允許改變時,可以改變關鍵線路和超過計劃工期的非關鍵線路上的有關工作之間的邏輯關系,達到縮短工期的目的。例如,將順序進行的工作改為平行作業、搭接作業以及分段組織流水作業等,都可以有效地縮短工期。參見教材P104。
119.確定建設工程施工進度分解目標時,需考慮(?。?/p>
A.合理安排土建與設備的綜合施工
B.盡早提供可動用單元
C.同類工程建設經驗
D.承包單位控制能力
E.外部協作條件配合情況
【答案】ABCE
【解析】本題考查的是施工進度控制目標的確定。在確定施工進度分解目標時,還要考慮以下各個方面:(1)對于大型建設工程項目,應根據盡早提供可動用單元的原則,集中力分期分批建設,以便盡早投入使用,盡快發揮投資效益;(2)合理安排土建與設備的綜合施工;(3)結合本工程的特點,參考同類建設工程的經驗來確定施工進度目標;(4)做好資金供應能力、施工力量配備、物資(材料、構配件、設備)供應能力與施工進度的平衡工作,確保工程進度目標的要求而不使其落空;(5)考慮外部協作條件的配合情況;(6)考慮工程項目所在地區地形、地質、水文、氣象等方面的限制條件。參見教材P118。
120.監理工程師審核物資供應計劃的內容有( )。
A.物資生產工人是否足額配置
B.物資庫存量安排是否經濟合理
C.物資采購時間安排是否經濟合理
D.物資供應計劃與施工進度計劃的匹配性
E.物資供應緊張使施工進度拖后的可能性
【答案】BCE
【解析】本題考查的是物資供應進度控制的工作內容。物資供應計劃審核的主要內容包括:(1)供應計劃是否能按建設工程施工進度計劃的需要及時供應材料和設備;(2)物資的庫存量安排是否經濟、合理;(3)物資采購安排在時間上和數量上是否經濟、合理;(4)由于物資供應緊張或不足而使施工進度拖延現象發生的可能性。參見教材P145。
報考指南
報 名 時 間
預計3月起
大綱 / 教材
預計1月陸續公布
準考證打印
考前10日至一周內
考 試 時 間
預計5月中旬
考 試 成 績
考后2個月左右
合格證領取
考后3個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
