24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 模擬試題

    2019年監理工程師案例分析試題第28題

    2019-04-26 10:02 來源:建設工程教育網
    打印
    字體:

      還有不到1個月的時間就迎來了2019年監理工程師考試,考生們現在心情是什么樣的?緊張?激動?還是惴惴不安?建設工程教育網為了讓在僅剩的時間內更加高效的復習,為考生準備了2019年監理工程師案例分析考試考前必做30道試題,希望大家可以跟上小編的腳步,一起來看看吧~

      推薦:2019年監理工程師案例分析考試考前必做30題

      2019年監理工程師案例分析試題第28題

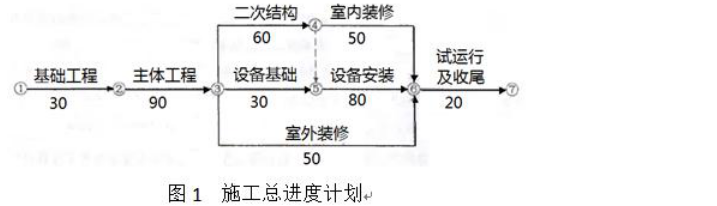

      某實施監理的工程,建設單位與承包商按照《建設工程施工合同(示范文本)》簽訂的施工合同約定:項目成套設備由建設單位采購,工程合同價為500萬元,開工日期為6月1日,合同工期為280天;預付款為合同價的15%。工程項目開工前,承包商編制了施工總進度計劃,如圖1所示(時間單位:天)并得到總監理工程師的批準。工期提前或拖后時,獎勵或罰款1萬元/天。

    案例分析試題

      工程項目施工過程中,發生了如下事件:

      事件1:基礎施工時,地基局部存在軟弱土層,因等待地基處理方案導致承包商窩工60個工日、甲機械閑置4個臺班,地基處理產生人材機費用6000元,共造成廠房基礎作業時間延長6天。

      事件2:7月10日~7月11日,用于主體結構的施工機械出現故障;7月12日~7月13日,該地區供電全面中斷。施工機械故障和供電中斷導致主體結構工程停工4天,工人窩工120工日,乙機械閑置4個臺班。

      事件3:在室外裝飾裝修和設備安裝施工過程中,因遭遇臺風侵襲,導致進場的部分生產設備和承包商采購尚未安裝的門窗損壞,承包商窩工40個工日。承包商重新購置門窗的材料費用7000元,作業時間延長2天。業主方花費2天時間修復損壞的設備,費用為5萬元。

      事件4:鑒于工期拖延較多,征得監理人同意后,承包商增加投入2萬元,使設備安裝與收尾工程進行搭接5天,并采取加快施工措施使收尾工作作業時間縮短2天,發生趕工費2.5萬元(含規稅)。

      部分人材機單價如下:

      人工費:人工費100元/工日,窩工補償50元/工日;

      甲機械:臺班費1200元/臺班,臺班折舊費為700元/臺班;

      乙機械:租賃費1500元/天。

      管理費和利潤為人材機費用之和的15%,規費和稅金綜合費率為10%。

      <1> 、分別說明承包商能否就上述事件1~4向業主提出工期和(或)費用索賠,并說明理由。

      <2> 、承包商在事件1~4中得到的工期索賠各為多少天?工期索賠共計多少天?該工程的實際工期為多少天?工期獎(罰)款為多少萬元?

      <3> 、分別計算承包商在事件1~4中得到的費用索賠各位多少元?費用索賠總額為多少元?(費用以元為單位取整)

      <4> 、事件4中,從經濟角度分析施工方的采取的趕工是否合理。

      【正確答案】 事件1:可以提出工期和費用索賠。因為地基局部存在軟弱土層,屬于應由業主承擔的風險,且基礎施工是關鍵工作。

      事件2:7月10日~7月11日不能提出工期和費用索賠。

      因為施工機械出現故障,應是承包商承擔的責任,由此導致的費用利工期損失不能索賠。

      7月12日~7月13日可以索賠工期和費用。

      因為停電的風險屬于應由業主承擔的風險,且主體工程施工是關鍵工作。

      事件3:(1)可以提出工期補償。

      因為臺風屬于不可抗力,造成的工期延誤屬于業主應承擔的風險,且設備安裝工程屬于關鍵工作。室外裝飾裝修屬于非關鍵工作,總時差90天,耽誤2天不影響工期。

      (2)承包商可提出重新購置門窗費用7000元的費用索賠。

      因為不可抗力造成的施工現場的材料和待安裝的設備的損壞,業主應承擔風險。

      事件4:不可提出工期和費用索賠。

      因為是承包商自己為趕工采取的措施。

      【正確答案】 事件1工期索賠6天;事件2工期索賠2天:事件3工期索賠2天;事件4工期索賠0天。工期索賠總計:10天

      實際工期為:280+2+10-5-2=285天

      工期獎勵為:(原計劃工期+可索賠工期-實際工期)×獎罰標準=(280+10-285)×1=5萬元。

      【正確答案】 事件1:(60×50+4×700)×(1+10%)+6000×(1+15%)×(1+10%)=13970元

      事件2:(60×50+1500×2)×(1+10%)=6600元

      事件3:7000×(1+10%)=7700元

      事件4:不可索賠費用。

      總索賠額:13970+6600+7700=28270元

      【正確答案】 承包商增加投入2萬元,使設備安裝與收尾工程進行搭接5天的措施合理,因為增加2萬元投入,可以提前5天完工,獲得工期獎勵5萬元,實際收益增加5-2=3萬元。

      采取加快施工措施使收尾工作作業時間縮短2天,發生趕工費2.5萬元不合理,因為增加的2.5萬元只能獲得2萬元的工期獎勵,實際收益是減少5000萬元。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
