    精華知識點助你高效備考監理工程師

    2021-12-06 09:27 來源:建設工程教育網
    打印
    字體:

    為了幫助考生備考2022年監理工程師,網校老師為大家整理了監理工程師知識點,一起來看看~

    我們在計算雙代號網絡圖的時間參數時,可以采取多種不同的方法。按節點計算法,就是先計算網絡計劃中各個節點的最早時間和最遲時間,然后再據此計算各項工作的時間參數和網絡計劃的計算工期。節點的最早時間是指以該節點為開始節點的各項工作的最早開始時間ETi;節點的最遲時間是指以該節點為完成節點的各項工作的最遲完成時間LTj。

    如下所示雙代號網絡計劃,每個節點上方標注兩個時間,一個是節點的最早時間,另外一個是節點的最遲時間。比如2節點上方標注的6和10,6是2節點的最早時間,它是指以2節點為開始節點,各項工作的最早開始時間。2-7工作的最早開始時間是6。10是節點的最遲時間,它是指以2節點為完成節點,各項工作的最遲完成時間。1-2工作的最遲完成時間是10。

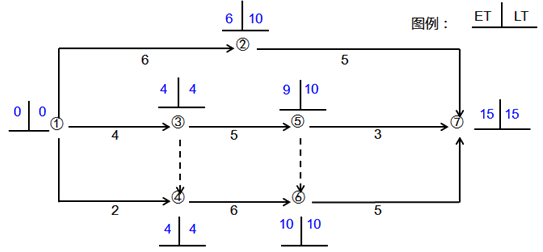

    圖片1

    根據節點的最早時間和最遲時間如何判定工作的六個時間參數呢?

    1)工作的最早開始時間等于該工作開始節點的最早時間。

    工作1-2和工作2-7的最早開始時間分別為:

    ES1-2=ET1=0

    ES2-7=ET2=6

    2)工作的最早完成時間等于該工作開始節點的最早時間與其持續時間之和。

    工作1-2和工作2-7的最早完成時間分別為:

    EF1-2=ET1+D1-2=0+6=6

    EF2-7=ET2+D2-7=6+5=1l

    3)工作的最遲完成時間等于該工作完成節點的最遲時間。

    工作1-2和工作2-7的最遲完成時間分別為:

    LF1-2=LT2=10

    LF2-7=LT7=15

    4)工作的最遲開始時間等于該工作完成節點的最遲時間與其持續時間之差。

    工作1-2和工作2-7的最遲開始時間分別為:

    LS1-2=LT2-D1-2=1O-6=4

    LS2-7=LT7-D2-7=15-5=10

    5)工作的總時差等于該工作完成節點的最遲時間減去該工作開始節點的最早時間所得差值再減其持續時間。

    工作1-2的總時差為:

    TF1-2=LT2-ET1-D1-2=10-0-6=4

    TF1-2=LT2-(ET1+D1-2)=10-(0+6)=4

    通過以上雙代號網絡計劃,可以得出:ET1+D1-2為1-2工作的最早完成時間。

    即工作1-2的總時差等于1-2工作的最遲完成時間減去1-2工作的最早完成時間。

    6)工作的自由時差等于該工作完成節點的最早時間減去該工作開始節點的最早時間所得差值再減其持續時間。

    工作1-2的自由時差為:

    FFI-2=ET2-ET1-D1-2=6-0-6=O

    FFI-2=ET2-(ET1+D1-2)=6-(0+6)=O

    同樣的,通過以上雙代號網絡計劃,可以得出:ET1+D1-2為1-2工作的最早完成時間。

    即工作1-2的自由時差等于工作1-2的緊后工作的最早開始時間減本工作最早完成時間。

    我們分別將節點上的最早時間定義為“頭”,將節點上的最遲時間定義為“尾”,如下圖2節點所示。

    那么,利用節點計算法計算自由時差和總時差的公式可簡化為以下口訣來記憶:自由時差=后頭-前頭-D,總時差=后尾-前頭-D。其中,D為工作的持續時間。

    即:

    工作的自由時差=后邊節點的頭-前邊節點的頭-工作的持續時間。

    工作的總時差=后邊節點的尾-前邊節點的頭-工作的持續時間。

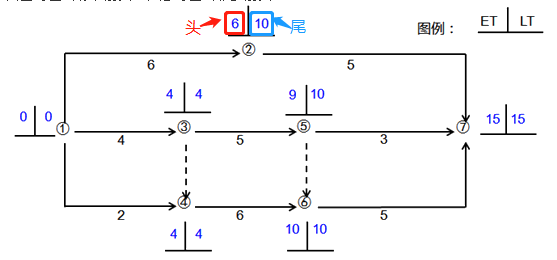

    圖片2

    以上分享的內容就是根據節點的最早時間和最遲時間判定工作的時間參數的方法,想要了解更多的內容,請觀看建設工程教育網監理工程師欄目。

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥99
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
