雙代號網絡計劃:

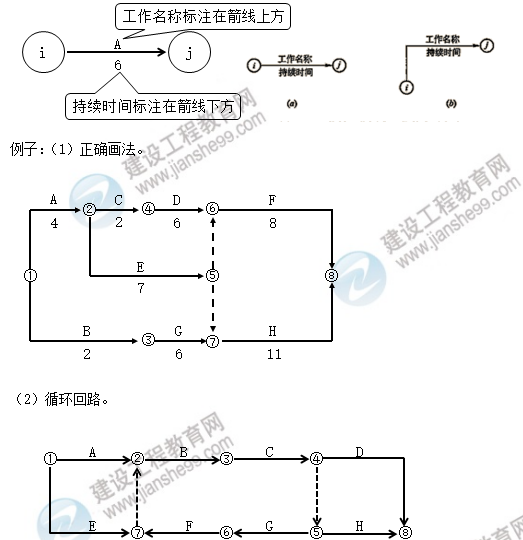

◇箭線及其兩端帶編號的節點表示一項工作;
◇箭線的箭尾節點i表示工作開始,箭頭節點j表示工作完成;
◇一條箭線表示項目中的一個施工過程。

(3)不合格箭線:箭頭指向左方的、雙向箭頭和無箭頭的連線、嚴禁出現沒有箭尾節點的箭線和沒有箭頭節點的箭線。
一、依次羅列法
此方法就是將所有的線路都羅列出來,然后匯總持續時間,持續時間最長的線路即為關鍵線路。

上述網絡計劃中一共存在8條線路,分別是:

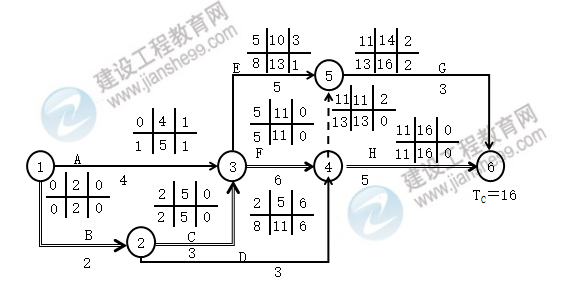

(1)A→F→H(或①→③→④→⑥),持續時間=4+6+5=15(月);
(2)A→F→G(或①→③→④→⑤→⑥),持續時間=4+6+3=13(月);
(3)A→E→G(或①→③→⑤→⑥);持續時間=4+5+3=12(月);
(4)B→C→F→H(或①→②→③→④→⑥);持續時間=2+3+6+5=16(月);
(5)B→C→F→G(或①→②→③→④→⑤→⑥),持續時間=2+3+6+3=14(月);
(6)B→C→E→G(或①→②→③→⑤→⑥),持續時間=2+3+5+3=13(月);
(7)B→D→H(或①→②→④→⑥);持續時間=2+3+5=10(月);
(8)B→D→G(或①→②→④→⑤→⑥);持續時間=2+3+3=8(月)。

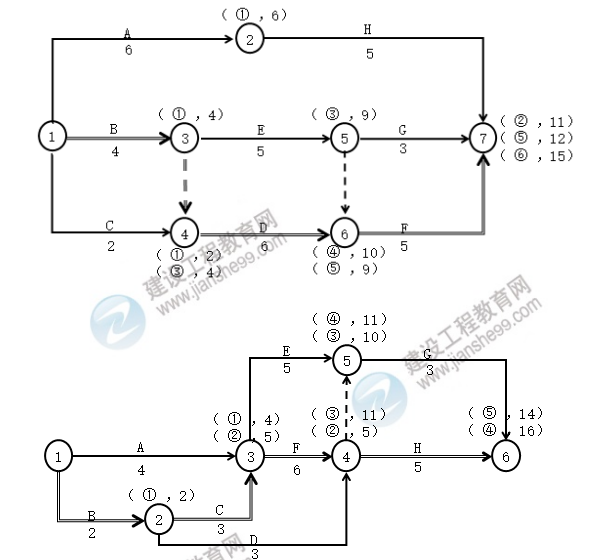

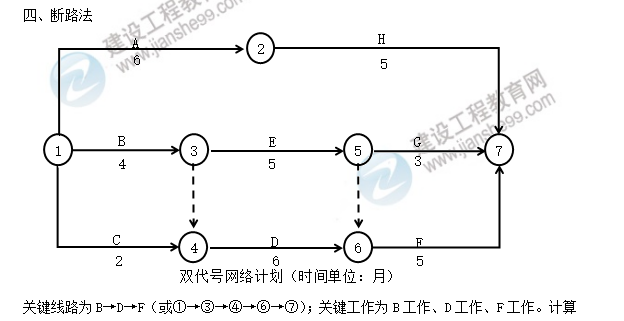

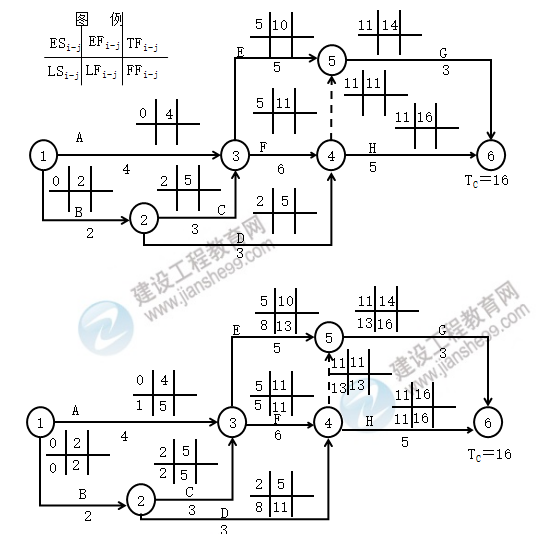

綜上所述,關鍵線路為B→C→F→H(或①→②→③→④→⑥);關鍵工作為B工作、C工作、F工作、H工作。計算工期為16個月。

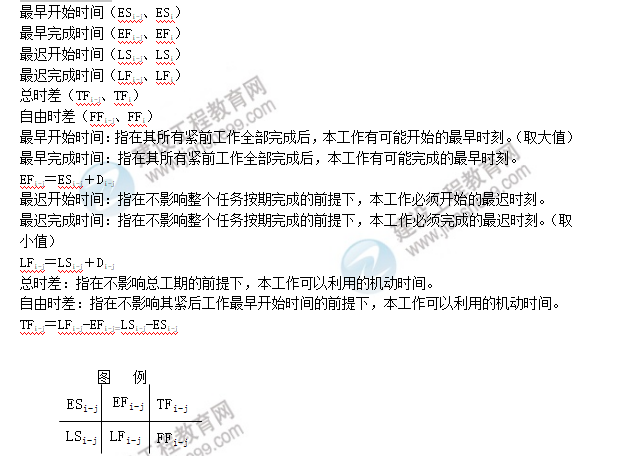

二、六時標注法

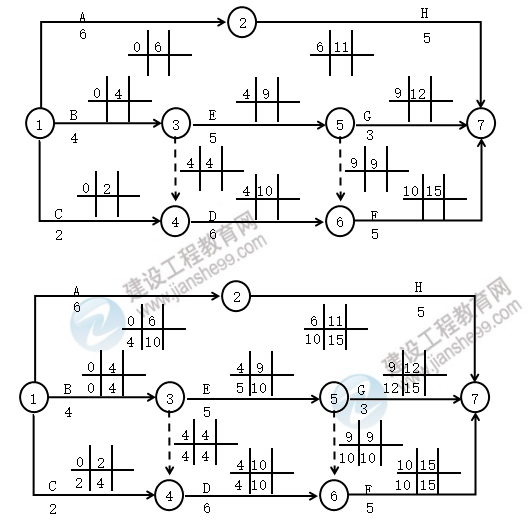

六個時間參數
三、標號法

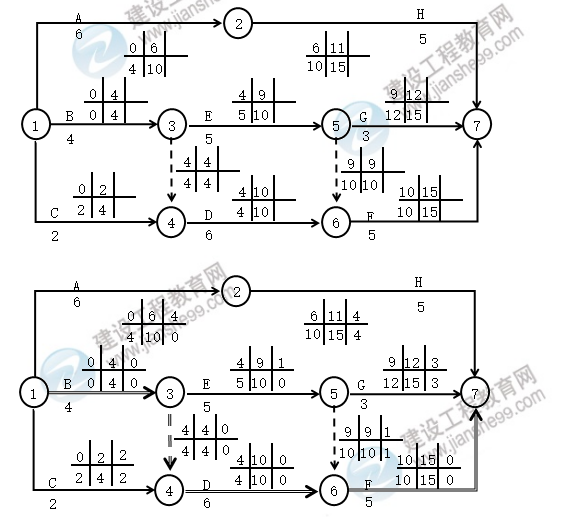

標號法是一種快速尋求網絡計劃計算工期和關鍵線路的方法。
報考指南
報 名 時 間
預計3月起
大綱 / 教材
預計1月陸續公布
準考證打印
考前10日至一周內
考 試 時 間
預計5月中旬
考 試 成 績
考后2個月左右
合格證領取
考后3個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
