土建案例課程:淺談監理案例的概論知識
2022年監理工程師怎么學?建設工程教育網準備了系列小課堂,通過知識點+習題的方式幫助大家更好的汲取知識,趕快來看看吧~
課程講義:
知識點解析
知識點一 項目監理機構人員配備及職責分工
(一)術語
1.總監理工程師:由工程監理單位法定代表人書面任命,負責履行建設工程監理合同、主持項目監理機構工作的注冊監理工程師。
2.總監理工程師代表:經工程監理單位法定代表人同意,由總監理工程師書面授權,代表總監理工程師行使其部分職責和權力,具有工程類注冊執業資格或具有中級及以上專業技術職稱、3年及以上工程實踐經驗并經監理業務培訓的人員。
3.專業監理工程師:由總監理工程師授權,負責實施某一專業或某一崗位的監理工作,有相應監理文件簽發權,具有工程類注冊執業資格或具有中級及以上專業技術職稱、2年及以上工程實踐經驗并經監理業務培訓的人員。
4.監理員:從事具體監理工作,具有中專及以上學歷并經過監理業務培訓的人員。
(二)項目監理機構人員配備及職責分工
1.項目監理機構人員配備
項目監理機構應具有合理的人員結構,包括:合理的專業結構和合理的技術職稱結構。
確定項目監理機構人員數量需要考慮:工程建設強度、建設工程復雜程度、工程監理單位的業務水平、項目監理機構的組織結構和任務職能分工等因素。
2.項目監理機構各類人員基本職責
《建設工程監理規范》GB/T50319-2013規定了總監理工程師、總監理工程師代表、專業監理工程師和監理員應履行的基本職責。
(1)總監理工程師職責

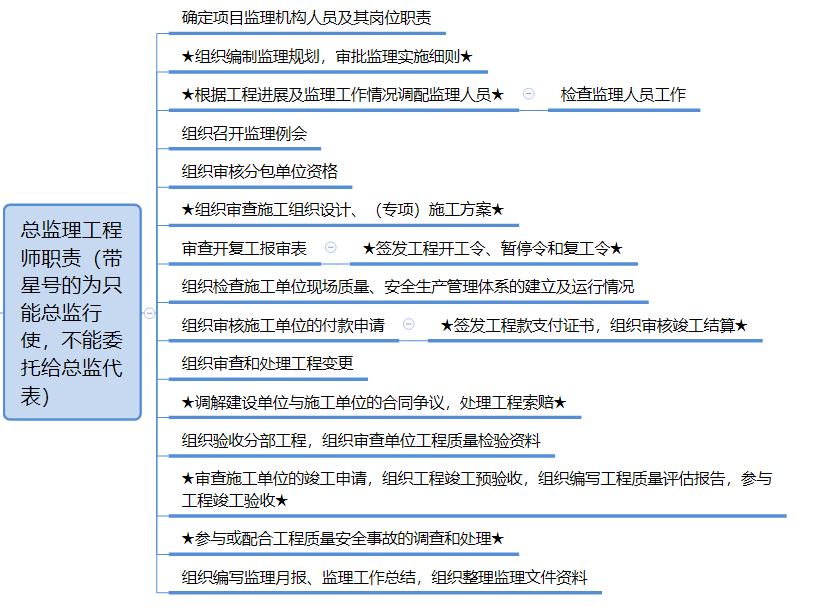

總監理工程師應履行下列職責:
1)確定項目監理機構人員及其崗位職責;
2)組織編制監理規劃,審批監理實施細則;
3)根據工程進展及監理工作情況調配監理人員,檢查監理人員工作;
4)組織召開監理例會;
5)組織審核分包單位資格;
6)組織審查施工組織設計、(專項)施工方案;
7)審查開復工報審表,簽發工程開工令、暫停令和復工令;
8)組織檢查施工單位現場質量、安全生產管理體系的建立及運行情況;
9)組織審核施工單位的付款申請,簽發工程款支付證書,組織審核竣工結算;
10)組織審查和處理工程變更;
11)調解建設單位與施工單位的合同爭議,處理工程索賠;
12)組織驗收分部工程,組織審查單位工程質量檢驗資料;
13)審查施工單位的竣工申請,組織工程竣工預驗收,組織編寫工程質量評估報告,參與工程竣工驗收;
14)參與或配合工程質量安全事故的調查和處理;
15)組織編寫監理月報、監理工作總結,組織整理監理文件資料。
(2)總監理工程師代表職責
總監理工程師不得將下列工作委托給總監理工程師代表:
1)組織編制監理規劃,審批監理實施細則;
2)根據工程進展及監理工作情況調配監理人員;
3)組織審查施工組織設計、(專項)施工方案;
4)簽發工程開工令、暫停令和復工令;
5)簽發工程款支付證書,組織審核竣工結算;
6)調解建設單位與施工單位的合同爭議,處理工程索賠;
7)審查施工單位的竣工申請,組織工程竣工預驗收,組織編寫工程質量評估報告,參與工程竣工驗收;
8)參與或配合工程質量安全事故的調查和處理。
【審自己】【調人員】【審施工】【開復工】
【簽付款】【理索賠】【竣工驗】【質量安全】
(3)專業監理工程師職責
專業監理工程師應履行下列職責:
1)參與編制監理規劃,負責編制監理實施細則;
2)審查施工單位提交的涉及本專業的報審文件,并向總監理工程師報告;
3)參與審核分包單位資格;
4)指導、檢查監理員工作,定期向總監理工程師報告本專業監理工作實施情況;
5)檢查進場的工程材料、構配件、設備的質量;
6)驗收檢驗批、隱蔽工程、分項工程,參與驗收分部工程;
7)處置發現的質量問題和安全事故隱患;
8)進行工程計量;
9)參與工程變更的審查和處理;
10)組織編寫監理日志,參與編寫監理月報;
11)收集、匯總、參與整理監理文件資料;
12)參與工程竣工預驗收和竣工驗收。
【編制實施細則+組織編寫監理日志】
【查質量+驗分項+處置問題+工程計量】
【其余都是參與】
(4)監理員職責
監理員是在專業監理工程師領導下從事工程檢查、材料的見證取樣、有關數據復核等具體監理工作的人員。監理員應履行下列職責:
1)檢查施工單位投入工程的人力、主要設備的使用及運行狀況;
2)進行見證取樣;
3)復核工程計量有關數據;
4)檢查工序施工結果;
5)發現施工作業中的問題,及時指出并向?qū)I(yè)監理工程師報告。
【檢查+見證+復核計量+檢查結果+報告】
知識點二 監理規劃與監理實施細則
(一)監理規劃(項目監理機構全面開展建設工程監理工作的指導性文件)
1.監理規劃編寫依據
包括:工程建設法律法規和標準、建設工程外部環境調查研究資料、政府批準的工程建設文件、建設工程監理合同文件、建設工程合同、建設單位的合理要求、工程實施過程中輸出的有關工程信息。
2.監理規劃編寫要求
包括:監理規劃的基本構成內容應當力求統一;監理規劃的內容應具有針對性、指導性和可操作性;監理規劃應由總監理工程師組織編制;監理規劃應把握工程項目運行脈搏;監理規劃應有利于工程監理合同的履行;監理規劃的表達方式應當標準化、格式化;監理規劃的編制應充分考慮時效性;監理規劃經審核批準后方可實施。
3.監理規劃主要內容
《建設工程監理規范》GB/T50319-2013明確規定,監理規劃的內容包括:工程概況;監理工作的范圍、內容、目標;監理工作依據;監理組織形式、人員配備及進退場計劃、監理人員崗位職責;監理工作制度;工程質量控制;工程造價控制;工程進度控制;安全生產管理的監理工作;合同與信息管理;組織協調;監理工作設施?!靖欧队袃?nèi)目,據形人站崗制時(蓋飯有內幕,巨型人站崗之時),三控兩管一協調+監理設施】
4.監理規劃報審
依據《建設工程監理規范》GB/T50319-2013,監理規劃應在簽訂建設工程監理合同及收到工程設計文件后編制,在召開第一次工地會議前報送建設單位。監理規劃報審程序的時間節點安排、各節點工作內容及負責人見表1-1。
監理規劃報審程序 表1-1
監理規劃在編寫完成后需要進行審核并經批準。監理單位技術管理部門是內部審核單位,其技術負責人應當簽認。監理規劃審核的內容主要包括以下幾方面:
(1)監理范圍、工作內容及監理目標的審核;
(2)項目監理機構的審核;
(3)工作計劃的審核;
(4)工程質量、造價、進度控制方法的審核;
(5)對安全生產管理監理工作內容的審核;
(6)監理工作制度的審核。
(二)監理實施細則(針對工程項目中某一專業或某一方面監理工作編制的操作性文件)
1.監理實施細則編寫依據
《建設工程監理規范》GB/T50319-2013規定了監理實施細則編寫的依據:
(1)已批準的建設工程監理規劃;
(2)與專業工程相關的標準、設計文件和技術資料;
(3)施工組織設計、(專項)施工方案。
除《建設工程監理規范》GB/T50319-2013中規定的相關依據,監理實施細則在編制過程中,還可以融入工程監理單位的規章制度和經認證發布的質量體系,以達到監理內容的全面、完整,有效提高工程監理自身的工作質量。
2.監理實施細則編寫要求
監理實施細則應滿足以下三方面要求:內容全面;針對性強;可操作性強。
3.監理實施細則主要內容
《建設工程監理規范》GB/T50319-2013明確規定了監理實施細則應包含的內容,即:專業工程特點、監理工作流程、監理工作要點,以及監理工作方法及措施。【兩點一流程,要有方法和措施】
4.監理實施細則報審
《建設工程監理規范》GB/T50319-2013規定,監理實施細則可隨工程進展編制,但必須在相應工程施工前完成,并經總監理工程師審批后實施。監理實施細則報審程序見表1-2。

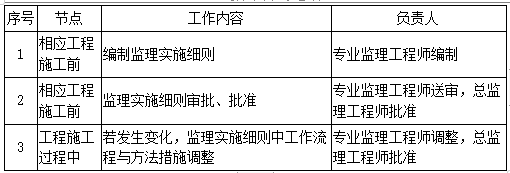

監理實施細則報審程序 表1-2
監理實施細則由專業監理工程師編制完成后,需要報總監理工程師批準后方能實施。監理實施細則審核的內容主要包括以下幾方面:
(1)編制依據、內容的審核;
(2)項目監理人員的審核;
(3)監理工作流程、監理工作要點的審核;
(4)監理工作方法和措施的審核;
(5)監理工作制度的審核。
題目練習
案例一
某工程,實施過程中發生如下事件:
總監理工程師安排的部分監理職責分工如下:①總監理工程師代表組織審查(專項)施工方案;②專業監理工程師處理工程索賠;③專業監理工程師編制監理實施細則;④監理員檢查進場工程材料、構配件和設備的質量;⑤監理員復核工程計量有關數據。
問題:針對事件,逐項指出總監理工程師安排的監理職責分工是否妥當。
答題要點:
1.①總監理工程師代表組織審查(專項)施工方案不妥;②專業監理工程師處理工程索賠不妥;③專業監理工程師編制監理實施細則妥當;④監理員檢查進場工程材料、構配件和設備的質量不妥;⑤監理員復核工程計量有關數據妥當。
案例二
背景:
某工程,實施過程中發生如下事件:
事件1:監理合同簽訂后,監理單位技術負責人組織編制了監理規劃并報法定代表人審批。在第一次工地會議后,項目監理機構將監理規劃報送建設單位。
事件2:總監理工程師委托總監理工程師代表完成下列工作:①組織召開監理例會;②組織審查施工組織設計;③組織審核分包單位資格;④組織審查工程變更;⑤簽發工程款支付證書;⑥調解建設單位與施工單位的合同爭議。
問題:
1.指出事件1中的不妥之處,寫出正確做法。
2.逐條指出事件2中,總監理工程師可委托和不可委托總監理工程師代表完成的工作。
答題要點:
1.(1)不妥之處:監理單位技術負責人組織編制監理規劃。
正確做法:監理規劃應由總監理工程師組織編制監理規劃。
(2)不妥之處:監理規劃報法定代表人審批。
正確做法:監理規劃在編寫完成后需進行審核并經批準,監理單位的技術管理部門是內部審核單位,技術負責人應當簽認。
(3)不妥之處:在第一次工地會議后,項目監理機構將監理規劃報送建設單位。
正確做法:監理規劃在第一次工地會議7天前報建設單位。
2.①做法妥當,可以委托總監理工程師代表。
?、谧龇ú煌?,屬于不可以委托總監理工程師代表的工作之一。
?、圩龇ㄍ桩敚梢晕锌偙O(jiān)理工程師代表。
?、茏龇ㄍ桩?,可以委托總監理工程師代表。
?、葑龇ú煌祝瑢儆诓豢梢晕锌偙O(jiān)理工程師代表的工作之一。
⑥做法不妥,屬于不可以委托總監理工程師代表的工作之一。
報考指南
報 名 時 間
預計3月起
大綱 / 教材
預計1月陸續公布
準考證打印
考前10日至一周內
考 試 時 間
預計5月中旬
考 試 成 績
考后2個月左右
合格證領取
考后3個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
