監理工程師資格考試案例分析(四)
案例一

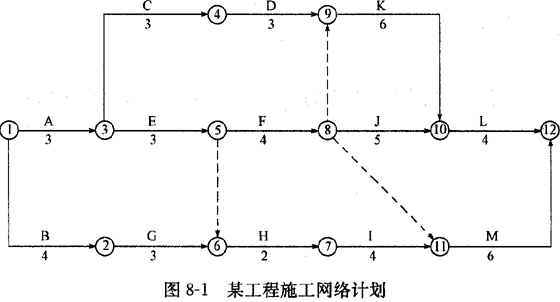

某建筑公司(承包方)與某建設單位(發包方)簽訂了建筑面積為2100m2的單層工業廠房的施工合同,合同工期為20周。承包方按時提交了施工方案和施工網絡計劃,如圖8-1和表8-1所示,并獲得工程師代表的批準。該項工程中各項工作的計劃資金需用量由承包方提交,經工程師代表審杏批準后,作為施工階段投資控制的依據。
工作名稱 | A | B | C | D | E | F | G | H | I | J | K | L | M |
持續時間(周) | 3 | 4 | 3 | 3 | 3 | 4 | 3 | 2 | 4 | 5 | 6 | 4 | 6 |
費用(萬元) | 10 | 12 | 8 | 15 | 24 | 28 | 22 | 16 | 12 | 26 | 30 | 23 | 24 |
實際施工過程中發生了如下幾項事件:
?。?)在工程進行到第9周結束時,檢查發現A、B、C、E、G工作均全部完成,D、F和H
三項工作實際完成的資金用量分別為l5萬元、14萬元和8萬元。且前9周各項工作的實際投資均與計劃投資相符。
?。?)在隨后的施工過程中,J工作由于施工質量問題,工程師代表下達了停工令使其暫停施工,并進行返工處理l周,造成返工費用2萬元;M工作因發包方要求的設計變更,使該工作因施工圖紙晚到,推遲2周施工,并造成承包方因停工和機械閑置而損失1.2萬元。為此承包方向發包方提出了3周工期索賠和3.2萬元的費用索賠。
?。蹎栴}]
1.試?yán)L制該工程的早時標網絡進度計劃,根據第9周末的檢查結果標出實際進度前鋒線,分析D、F和H三項工作的實際進度與計劃進度的偏差;到第9周末的實際累計投資額是多少?
2.如果后續施工按計劃進行,試分析上述三項工作的進度偏差對計劃工期產生什么影響?其總工期是否大于合同工期?
3.試重新繪制第10周開始至完工的早時標網絡進度計劃。
4.承包方提出的索賠要求是否合理?并說明原因。
5.正確的工期索賠應如何計算?索賠工期多少周?
6.承包方合理的費用索賠額是多少?
案例二
監理單位承擔了某工程的施工階段監理任務,該工程由甲施工單位總承包。甲施工單位選擇了經建設單位同意并經監理單位進行資質審查合格的乙施工單位作為分包。
施工過程中發生了以下事件:
事件1:專業監理工程師在熟悉圖紙時發現:基礎工程部分設計內容不符合國家有關工程質量標準和規范??偙O(jiān)理工程師隨即致函設計單位要求改正并提出更改建議方案。設計單位研究后,口頭同意了總監理工程師的更改方案,總監理工程師隨即將更改的內容寫成監理指令通知甲施工單位執行。
事件2:施工過程中,專業監理工程師發現乙施工單位施工的分包工程部分存在質量隱患,為此,總監理工程師同時向甲、乙兩施工單位發出了整改通知。甲施工單位回函稱:乙施工單位施工的工程是經建設單位同意進行分包的,所以本單位不承擔該部分工程的質量責任。
事件3:專業監理工程師在巡視時發現,甲施工單位在施工中使用未經報驗的建筑材料,
若繼續施工,‘該部位將被隱蔽。因此,立即向甲施工單位下達了暫停施工的指令(因甲施工單位的工作對乙施工單位有彩響,乙施工單位也被迫停工)。同時,指示甲施工單位將該材料進行檢驗,并報告了總監理工程師??偙O(jiān)理工程師對該工序停工予以確認,并在合同約定的時間內報告了建設單位。檢驗報告出來后,證實材料合格,可以使用,總監理工程師隨即指令施工單位恢復了正常施工。
事件4:乙施工單位就上述停工自身遭受的損失向甲施工單位提出補償要求,而甲施工單位稱:此次停工系執行監理工程師的指令,乙施工單位應向建設單位提出索賠。
事件5:對上述施工單位的索賠,建設單位稱:本次停工系監理工程師失職造成,且事先未征得建設單位同意。因此,建設單位不承擔任何責任,由于停工造成施工單位的損失應由監理單位承擔。
「問題」
1.請指出事件l中總監理工程師上述行為的不妥之處并說明理由??偙O(jiān)理工程師應如何正
確處理?
2.事件2中甲施工單位的答復是否妥當,為什么?總監理工程師簽發的整改通知是否妥
當,為什么?
3.事件3中專業監理工程師是否有權簽發本次暫停令,為什么?下達工程暫停令的程序有無不妥之處?請說明理由……
4.事件4中甲施工單位的說法是否正確,為什么?乙施工單位的損失應由誰承擔?
5.事件5中建設單位的說法是否正確,為什么?
參考答案及詳解
1.該工程早時標網絡進度計劃及第9周末的實際進度前鋒線如圖8-3所示。
通過分析可知:D工作的ES=6,F(xiàn)工作的ES=6,H工作的ES=7;故按計劃進度第9周末:D、H工作應剛好完成,F(xiàn)工作應完成3周的工作量。而實際檢查:D工作完成l5/15=100%,F(xiàn)完成工作l4/28=50%,H工作完成8/16=50%;說明D工作進度正常,F(xiàn)工作實際完成2周的工作量而比計劃進度拖延1周,H工作實際完成l周的工作量也比計劃進度拖延1周。
第9周末的實際累計投資額為:l0+12+8+15+24+14+22+8=113(萬元)。
2.通過分析可知:F工作的總時差TF=0,即F工作為關鍵工作。故其任何拖延都會造成計劃工期延長;H工作的總時差TF=1周,等于其實際進度偏差,故其實際進度偏差僅對其后續工作有影響,而不會使計劃工期延長。由計算可知,F(xiàn)工作的拖延使計劃工期延長1周,即工期延長到21周,大于合同工期。

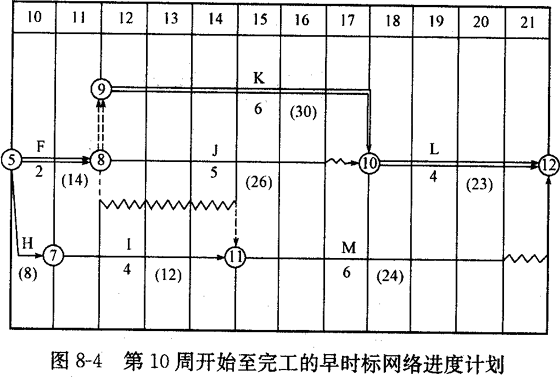

3.重新繪制的第10周開始至完工的早時標網絡進度計劃如圖8-4表示。
4.承包方提出的索賠要求不合理。因為J工作由于施工質量問題造成返工,其責任在承包方;而M工作造成的損失屬于非承包方的責任。故承包方僅能就設計變更使M工作造成的損失向發包方提出索賠。
5.M工作本身拖延時間為2周,而根據圖8-4的分析M工作的總時差TF=1周。由此可知M工作的拖延使計劃工期又延長1周,實際工期達到22周??伤髻r工期為1周。
6.承包方合理的費用索賠為M工作因停工和機械閑置造成的損失1.2萬元。
案例二
1.(1)不應直接致函設計單位。
理由:總監理工程師無權進行設計變更。
正確處理:發現問題應向建設單位報告,由建設單位向設計單位提出變更要求。
?。?)設計單位不應口頭同意總監理工程師的更改方案。
正確處理:應以書面形式答復。
2.(1)施工單位的簽復不妥。
理由:分包單位的任何違約行為導致工程損害或給建設單位造成的損失…總承包單位承擔連帶責任。
?。?)總監理工程師簽發的整改通知不妥。
理由:整改通知單應簽發給甲施工單位,因乙施工單位和建設單位沒有合同關系。
3.(1)專業監理工程師無權簽發《工程暫停令》。
理由:因這是總監理工程師的權力。
?。?)下達工程暫停的程序有不妥之處。
理由:專業監理工程師應報告總監理工程師,由總監理工程師簽發工程暫停令。
4.甲施工單位的說法不正確。
理由:乙施工單位與建設單位沒有合同關系(或答甲、乙施工單位有合同關系),乙施工單位的損失應由甲施工單位承擔。
5.建設單位的說法不正確。
理由:因監理工程師是在合同授權內履行職責,施工單位所受的損失不應由監理單位承擔。
建設工程教育網原創·轉載請注明出處
- ·2020年廣安監理工程師考試題型及可報考專業
- ·2020年固原監理工程師考試題型及可報考專業
- ·2020年贛州監理工程師考試題型及可報考專業
- ·2020年甘南監理工程師考試題型及可報考專業
- ·2020年阜陽監理工程師考試題型及可報考專業
- ·2020年阜新監理工程師考試題型及可報考專業
- ·2020年撫州監理工程師考試題型及可報考專業
- ·2020年撫順監理工程師考試題型及可報考專業
- ·2020年福州監理工程師考試題型及可報考專業
- ·2020年佛山監理工程師考試題型及可報考專業
