08監理工程師《進度控制》練習題2
單項選擇題
1、某工程含三個施工過程,各自的流水節拍分別為6天、4天、2天,則組織流水施工時,流水步距為( )天。
A、1
B、2
C、4
D、6
2、施工進度控制工作細則的主要內容之一是( )。
A、工程進度款的支付時間與方式
B、工程項目進度控制的方法和措施
C、施工機械的進出場安排
D、原材料進場及檢驗安排
3、香蕉曲線是由( )繪制而成的
A、ES與LS
B、EF與LF
C、ES與EF
D、LS與LF
4、在工程網絡圖中,工作K的最遲完成時間為第20天,其持續時間為6天,該工作有三項緊前工作,它們的最早完成時間分別為第8天、第10天、第12天,則工作K的總時差為( )天。
A、8
B、6
C、4
D、2
5、固定節拍流水與其他流水施工方式主要區別在于( )。
A、相鄰施工過程的流水步距相等
B、專業工作隊數等于施工過程數
C、各施工過程的流水節拍全相等
D、施工段之間沒有空閑
6、某項工作有兩端緊前工作A、B,其持續時間是A=3,B=4,其最早開始時間是A=5,B=6,則本工作的最早開始時間是( )。
A、5
B、6
C、8
D、10
7、某分部工程由三個施工段組成,組織等節奏流水施工,已知施工過程數為4,流水節拍為2天,間歇時間之和為2天,則工期為()天。
A、8
B、10
C、12
D、14
8、在建設工程進度控制計劃體系中,用來明確各種設計文件交付日期、主要設備交貨日期、施工單位進場日期、水電及道路接通日期等的計劃表是()。
A、工程項目總進度計劃表
B、工程年度計劃項目表
C、工程項目進度平衡表
D、投資計劃年度分配表
9、某工作的最早開始時間為第17天,其持續時間為5天。該工作有三項緊后工作,它們的最早開始時間分別為第25天、第27天和第30天,則該工作的自由時差為( )天。
A、13
B、8
C、5
D、3
10、某工作的實際進度與計劃進度如下圖所示,在第6月末進行檢查時發現( )。
A、本工作已按計劃完成
B、第一月實際進度拖后3%,以后各月為:4%、10%、10%、10%、10%
C、第一月實際進度拖后2%,以后各月為:4%、10%、25%、10%、10%
D、在第四月末,實際完成的任務量大于計劃任務量
11、對某網絡計劃在某時刻進行檢查,發現工作A尚需作業天數為4天,該工作到計劃最遲完成時間尚需3天,則該工作()。
A、可提前1天完成
B、正常
C、影響總工期1天
D、影響總工期3天
12、某網絡計劃在執行中發現B工作還需作業5天,但該工作至計劃最遲完成時間尚有4天,則該工作( )。
A、正常
B、影響總工期1天
C、影響總工期4天
D、影響總工期5天
13、在工程網絡計劃過程中,如果只發現工作P進度出現拖延,但拖延的時間未超過原計劃總時差,則工作P實際進度( )。
A、影響工程總工期,同時也影響其后續工作
B、影響其后續工作,也有可能影響工程總工期
C、既不影響工程總工期,也不影響其后續工作
D、不影響工程總工期,但有可能影響其后續工作
14、在工程項目進度控制計劃系統中,用以確定項目年度投資額、年末進度和闡明建設條件落實情況的進度計劃表是()。
A、工程項目進度平衡表
B、年度建設資金平衡表
C、投資計劃年度分配表
D、年度計劃項目表
15、當已規定了要求工期Tr時,網絡計劃的計劃工期Tp應( )。
A、Tp=Tr
B、Tp≤Tr
C、Tp≥Tr
D、Tp<Tr
16、為了有效地控制工程建設進度,必須事先對影響進度的各種因素進行全面分析和預測。其主要目的是為了實現工程建設進度的( )。
A、全面控制
B、主動控制
C、事中控制
D、糾偏控制
17、某大型群體工程項目的施工任務分期分批分別發包給若干個承包單位時,該項目的施工總進度計劃應當由( )負責編制。
A、施工總包單位
B、施工聯合體
C、監理工程師
D、工程業主
18、在工程網絡計劃執行過程中,當某項工作實際進度出現的偏差超過其總時差,需要采取措施調整進度計劃時,首先應考慮( )的限制條件。
A、緊后工作最早開始時間
B、后續工作最早開始時間
C、各關鍵節點最早時間
D、后續工作和總工期
19、從整體角度判定工程項目實際進度偏差,并能預測后期工程進度的比較方法( )。
A、S形曲線比較法
B、前鋒線比較法
C、列表比較法
D、橫道圖比較法
20、( )是一個由若干個處于不同層次且相互間有關聯的網絡計劃組成的系統。
A、搭接網絡計劃
B、多級網絡計劃
C、時標網絡計劃
D、橫道圖計劃
21、確定流水施工參數是組織流水施工的重要步驟,下列參數屬于工藝參數的有( )。
A、施工段數
B、流水強度
C、流水步距
D、流水節拍
22、在雙代號網絡計劃中,下列說法正確的是( )。
A、兩端為關鍵節點的工作一定是關鍵工作
B、關鍵節點的最早時間與最遲時間有可能相等
C、關鍵工作兩端的節點不一定是關鍵節點
D、由關鍵節點組成的線路一定有關鍵線路
23、下列描述網絡計劃中的虛工作正確的是( )。
A、既消耗時間,又消耗資源
B、只消耗時間,不消耗資源
C、既不消耗時間,也不消耗資源
D、不消耗時間,只消耗資源
24、流水步距屬于( )。
A、工藝參數
B、空間參數
C、時間參數
D、流水參數
多項選擇題
1、工程項目年度計劃的內容包括( )。
A、工程項目總進度計劃
B、工程項目進度平衡表
C、竣工投產交付使用表
D、年度建設資金平衡表
E、工程項目一覽表
2、某分部工程雙代號時標網絡計劃如下圖所示,該計劃所提供的正確信息有( )。
A、工作B的總時差為3天
B、工作C的總時差為2天
C、工作D為關鍵工作
D、工作E的總時差為3天
E、工作G的自由時差為3天
3、網絡計劃中工作之間的先后關系叫做邏輯關系,它包括( )。
A、工藝關系
B、組織關系
C、技術關系
D、控制關系
E、搭接關系
4、當采用勻速進展橫道圖比較法比較工作的實際進度與計劃進度時,如果表示實際進度的橫道線右端點落在檢查日期的左側,則該橫道線右端點與檢查日期的差距表示該工作實際( )。
A、超額完成的任務量
B、拖欠的任務量
C、超前的時間
D、拖后的時間
E、少花費的時間
5、在網絡計劃的工期優化過程中,為了有效地縮短工期,應選擇( )的關鍵工作作為壓縮對象。
A、持續時間最長
B、縮短時間對質量影響不大
C、直接費用最小
D、直接費用率最小
E、有充足備用資源
6、工程網絡計劃的計算工期等于( )。
A、單代號網絡計劃中終點節點所代表的工作的最早完成時間
B、單代號網絡計劃中終點節點所代表的工作的最遲完成時間
C、雙代號網絡計劃中結束工作最早完成時間的最大值
D、雙代號網絡計劃中結束工作最遲完成時間的最大值
E、時標網絡計劃中最后一項關鍵工作的最早完成時間
7、在工程網絡計劃的執行過程中,如果需要判斷某項工作的進度偏差對總工期及后續工作的影響程度,應重點分析該工作的進度偏差與其相應( )的關系。
A、總時差
B、直接費
C、直接費用率
D、自由時差
E、質量和安全
8、工程項目建設總進度計劃的內容包括( )。
A、投資計劃年度分配表
B、竣工投產交付使用表
C、工程項目進度平衡表
D、年度建設資金平衡表
E、年度設備平衡表

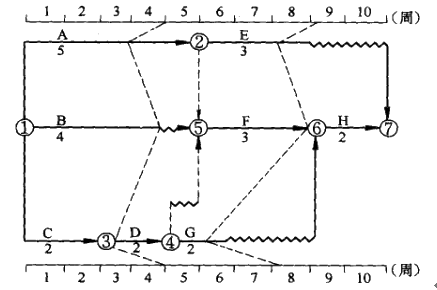

9、某分部工程時標網絡計劃如下圖所示,當設計執行到第4周末及第8周末時,檢查實際進度如圖中前鋒線所示,該圖表明()。
A、第4周末檢查時預計工期將延長1周
B、第4周末檢查只有工作D拖后而影響工期
C、第4周末檢查時工作A尚有總時差1周
D、第8周末檢查時工作G進度拖后并影響工期
E、第8周末檢查時工作E實際進度不影響總工期
10、施工過程根據工藝性質的不同可分為制備類、運輸類和建造類三種施工過程,以下( )施工過程一般不占有施工項目空間,也不影響總工期,不列入施工進度計劃。
A、砂漿的制備過程
B、地下工程
C、主體工程
D、混凝土制備過程
E、層面工程
11、在雙代號時標網絡計劃中( )。
A、工作箭線左端節點中心所對應的時標值為該工作的最早開始時間
B、工作箭線右端節點所對應的時標值為該工作的最早完成時間
C、終點節點所對應的時標值為該網絡計劃的計算工期
D、波形線表示工作與其緊后工作之間的時間間隔
E、各項工作按最早開始時間繪制
12、標號法是一種快速確定雙代號網絡計劃( )的方法。
A、關鍵線路
B、要求工期
C、計算工期
D、工作持續時間
E、計劃工期
單項選擇題答案
1:B| 2:B| 3:A| 4:B| 5:C| 6:D| 7:D| 8:C| 9:D| 10:C| 11:C| 12:B| 13:D| 14:D| 15:B| 16:B| 17:C| 18:D| 19:B| 20:B| 21:B| 22:B| 23:C| 24:C|
多項選擇題答案
1:C、D、 | 2: A、B、C、D、 | 3: A、B、 | 4:B、D、 | 5:B、D、E、 | 6: A、C、E、 | 7: A、B、 | 8: A、C、 | 9: A、D、E、 | 10: A、D、 | 11: A、C、D、E、 | 12: A、C、 |
建設工程教育網論壇
- ·2020年廣安監理工程師考試題型及可報考專業
- ·2020年固原監理工程師考試題型及可報考專業
- ·2020年贛州監理工程師考試題型及可報考專業
- ·2020年甘南監理工程師考試題型及可報考專業
- ·2020年阜陽監理工程師考試題型及可報考專業
- ·2020年阜新監理工程師考試題型及可報考專業
- ·2020年撫州監理工程師考試題型及可報考專業
- ·2020年撫順監理工程師考試題型及可報考專業
- ·2020年福州監理工程師考試題型及可報考專業
- ·2020年佛山監理工程師考試題型及可報考專業
